ماده ۵۰ شرایط عمومی پیمان یکی از مواد مهم در قراردادهای پیمانکاری است؛ که به موضوع تسریع در اجرای کار و خسارت ناشی از تأخیر میپردازد. بر اساس این ماده، در صورتی که اجرای پروژه با تأخیر غیرمجاز مواجه شود، نحوه تعیین و محاسبه خسارت تأخیر مشخص خواهد بود؛ همچنین شرایط پرداخت هزینه تسریع کار نیز در چارچوب پیمان قابل بررسی است.
شناخت مفاد ماده ۵۰ برای کارفرما، پیمانکار و مهندس مشاور اهمیت زیادی دارد؛ زیرا تشخیص تأخیر مجاز و غیرمجاز، مدت تأخیر و میزان خسارت میتواند مستقیماً بر تعهدات و هزینههای قرارداد اثر بگذارد. در این مقاله، ماده ۵۰ شرایط عمومی پیمان را بررسی میکنیم و به نحوه محاسبه خسارت تأخیر، نقش مهندس مشاور و ارتباط این ماده با سایر مفاد شرایط عمومی پیمان میپردازیم.

ماده ۵۰ شرایط عمومی پیمان چیست؟
ماده ۵۰ شرایط عمومی پیمان به یکی از مهمترین موضوعات زمانبندی قرارداد، یعنی تسریع یا تأخیر در اجرای کار میپردازد. اهمیت این ماده زمانی بیشتر مشخص میشود که پروژه در موعد تعیینشده به پایان نرسد یا پیمانکار بتواند عملیات را زودتر از زمان مقرر تکمیل کند. در چنین شرایطی، باید مشخص شود تأخیر ایجادشده قابل قبول است یا مسئولیت آن متوجه پیمانکار خواهد بود.
در بخش مربوط به تأخیر، ماده ۵۰ تعیین خسارت را صرفاً به طولانی شدن زمان اجرای پروژه وابسته نمیکند؛ بلکه ابتدا باید وضعیت مدت پیمان و تمدیدهای مورد تأیید بررسی شود. به همین دلیل، تشخیص تأخیر غیرمجاز و تعیین مبنای محاسبه خسارت، نقش مهمی در اجرای این ماده دارد.
جایگاه ماده ۵۰ در شرایط عمومی پیمان
ماده ۵۰ در شرایط عمومی پیمان، چارچوب برخورد قراردادی با دو وضعیت متفاوت را مشخص میکند: اتمام زودتر از موعد پروژه و تأخیر در اجرای تعهدات پیمانکار. در حالت نخست، چنانچه پرداخت هزینه تسریع در اسناد پیمان پیشبینی شده باشد، پیمانکار میتواند مطابق شرایط قرارداد از این مزیت استفاده کند. در حالت دوم، تأخیر غیرمجاز میتواند مبنای مطالبه خسارت از پیمانکار قرار گیرد.
بنابراین، ماده ۵۰ فقط یک ماده مربوط به جریمه تأخیر نیست؛ بلکه نحوه برخورد با عملکرد زمانی پیمانکار را در دو جهت مشخص میکند و میان تکمیل زودتر از موعد و تأخیر غیرمجاز تفاوت قائل میشود.
موضوع ماده ۵۰؛ تسریع و تأخیر در اجرای کار
مفاد ماده ۵۰ را میتوان در دو بخش اصلی بررسی کرد. بخش نخست مربوط به زمانی است که پیمانکار عملیات موضوع پیمان را پیش از پایان مدت قرارداد تکمیل میکند. اگر پرداخت هزینه تسریع در اسناد و مدارک پیمان پیشبینی شده باشد، شرایط دریافت آن بر اساس همان مفاد قرارداد تعیین خواهد شد.
بخش دوم به زمانی مربوط میشود که اجرای پروژه از مدت اولیه پیمان و تمدیدهای مورد تأیید فراتر میرود. در این وضعیت، میزان تأخیر باید با در نظر گرفتن مفاد ماده ۳۰ بررسی شود تا مشخص شود چه مقدار از تأخیر مجاز و چه مقدار غیرمجاز است. بخش غیرمجاز تأخیر، مبنای بررسی خسارت قرار میگیرد.

ارتباط ماده ۵۰ با ماده ۳۰ شرایط عمومی پیمان
برای درک درست ماده ۵۰، نمیتوان آن را جدا از ماده ۳۰ بررسی کرد. ماده ۳۰ شرایط عمومی پیمان به تغییر مدت پیمان و شرایطی اختصاص دارد که ممکن است باعث افزایش مدت اجرای پروژه شوند. برای نمونه، تغییرات اساسی در نقشهها یا مشخصات فنی، تأخیر در تحویل کارگاه یا برخی تعهدات کارفرما، حوادث قهری و سایر عوامل پیشبینیشده در این ماده میتوانند در بررسی تمدید مدت پیمان مؤثر باشند.
در نتیجه، هنگام بررسی تأخیر پروژه ابتدا باید مشخص شود آیا عامل ایجادکننده تأخیر از موارد قابل قبول برای تمدید مدت پیمان بوده است یا خیر. اگر بخشی از مدت تأخیر با استناد به ماده ۳۰ مجاز شناخته شود، نمیتوان همان بخش را بهعنوان تأخیر غیرمجاز پیمانکار در محاسبات ماده ۵۰ در نظر گرفت.
به بیان ساده، ماده ۳۰ مشخص میکند مدت پیمان در چه شرایطی میتواند افزایش پیدا کند و ماده ۵۰ آثار مالی تأخیر غیرمجاز پس از مشخص شدن مدت مجاز را تعیین میکند. به همین دلیل، بررسی دقیق تأخیرات پروژه باید با توجه همزمان به این دو ماده انجام شود.
ماده ۵۰ شرایط عمومی پیمان درباره چیست؟
ماده ۵۰ شرایط عمومی پیمان به دو موضوع اصلی میپردازد: تسریع در اجرای کار و تأخیر در انجام تعهدات پیمانکار. در هر دو حالت، شرایط و آثار مالی موضوع باید بر اساس مفاد پیمان و اسناد قراردادی بررسی شود.
هزینه تسریع کار در ماده ۵۰
اگر پیمانکار پروژه را پیش از موعد مقرر و بهطور کامل آماده تحویل کند، در صورت پیشبینی هزینه تسریع در اسناد پیمان، پرداخت آن مطابق شرایط قرارداد انجام میشود. بنابراین، صرف اتمام زودتر پروژه بهتنهایی برای دریافت هزینه تسریع کافی نیست.
خسارت تأخیر کار طبق ماده ۵۰
در صورت طولانی شدن اجرای پروژه، ابتدا وضعیت تأخیر و مدت پیمان بر اساس مفاد قرارداد بررسی میشود. اگر تأخیر غیرمجاز تشخیص داده شود، آثار مالی آن مطابق ضوابط ماده ۵۰ اعمال خواهد شد.
در نتیجه، ماده ۵۰ را میتوان چارچوبی برای تعیین آثار قراردادی تسریع و تأخیر در اجرای پروژه دانست؛ جزئیات تشخیص تأخیر و محاسبه خسارت نیز در بخشهای بعدی مقاله بررسی میشود.

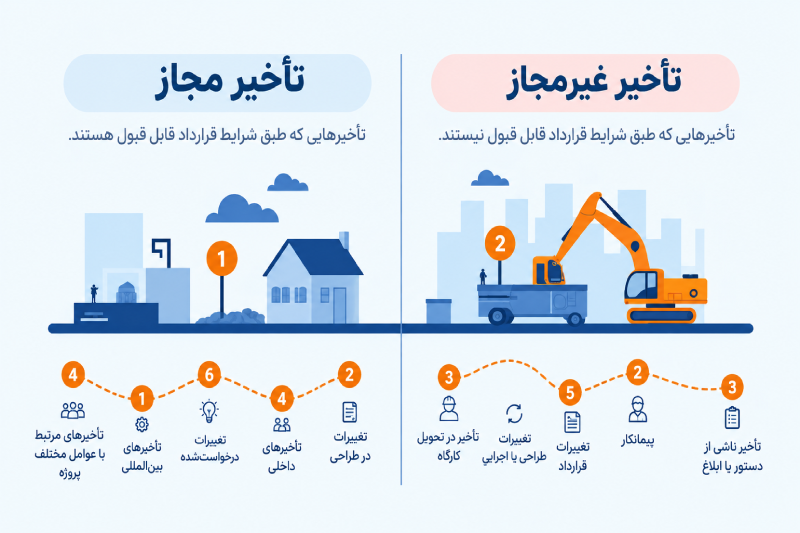

تأخیر مجاز و غیرمجاز در ماده ۵۰ چه تفاوتی دارند؟
در پروژههای پیمانکاری، هر تأخیری به معنای قصور پیمانکار نیست. برای اعمال ماده ۵۰ ابتدا باید مشخص شود تأخیر به دلیل عوامل خارج از اختیار پیمانکار ایجاد شده یا ناشی از عملکرد او بوده است.
تأخیر مجاز زمانی مطرح میشود که عواملی خارج از مسئولیت پیمانکار، مانند تأخیر در تحویل کارگاه یا تغییرات ابلاغشده در پروژه، اجرای کار را با وقفه مواجه کنند. در این شرایط، مدت تأخیر میتواند در تمدید مدت پیمان لحاظ شود.
در مقابل، تأخیر غیرمجاز به تأخیری گفته میشود که ناشی از قصور پیمانکار باشد و دلیل قابل قبول قراردادی برای آن وجود نداشته باشد. این مدت میتواند مبنای محاسبه خسارت طبق ماده ۵۰ قرار گیرد.
- تأثیر تمدید مدت پیمان بر محاسبه تأخیر: اگر تمدید مدت پیمان به دلیل تأخیرات مجاز مورد تأیید قرار گرفته باشد، پایان مدت قرارداد نیز تغییر میکند. بنابراین، تأخیر غیرمجاز باید پس از در نظر گرفتن مدت اولیه پیمان و تمدیدهای تأییدشده محاسبه شود، نه صرفاً بر اساس تاریخ پایان اولیه قرارداد.
به همین دلیل، پیش از تعیین خسارت، باید علت تأخیر و مدت مجاز اجرای پروژه مشخص شود تا تنها بخش غیرمجاز تأخیر در محاسبات ماده ۵۰ لحاظ شود.

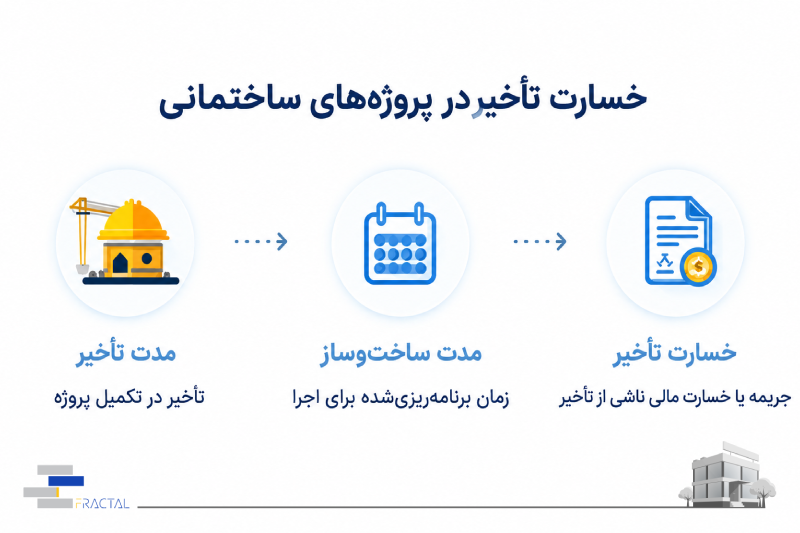

نحوه محاسبه خسارت تأخیر طبق ماده ۵۰
محاسبه خسارت تأخیر در ماده ۵۰ بر اساس مدت تأخیر غیرمجاز و مبلغ باقیمانده کار انجام میشود. بنابراین، ابتدا باید مدت تأخیر غیرمجاز مشخص شود و سپس با توجه به بازه زمانی تأخیر، مبلغ خسارت تعیین شود.
| موضوع | مبنای محاسبه / ضابطه |
|---|---|
| مبنای محاسبه خسارت | مبلغ بخش باقیمانده کار و مدت تأخیر غیرمجاز |
| تأخیر تا یکدهم مدت پیمان | اعمال نرخ مشخص برای هر روز تأخیر غیرمجاز |
| تأخیر بیشتر از یکدهم مدت پیمان | محاسبه مدت مازاد بر اساس ضوابط متفاوت پیشبینیشده در ماده ۵۰ |
| مبلغ باقیمانده کار | ارزش کاری که در مدت تأخیر انجام نشده و مبنای اعمال نرخ خسارت است |
| سقف و محدودیت خسارت | خسارت برای بازههای مختلف تأخیر، طبق ضوابط و محدوده پیشبینیشده در ماده ۵۰ محاسبه میشود |
| اطلاعات موردنیاز برای محاسبه | مدت پیمان، مدت تأخیر غیرمجاز و مبلغ باقیمانده کار |
نقش مهندس مشاور در اجرای ماده ۵۰
مهندس مشاور با بررسی وضعیت پروژه و مستندات موجود، میزان و علت تأخیر را مشخص میکند و نتیجه بررسی را برای تصمیمگیری درباره اعمال خسارت به کارفرما ارائه میدهد.
- بررسی دلایل تأخیر: مشخص کردن علت تأخیر و بررسی اینکه آیا تأخیر ناشی از قصور پیمانکار بوده است یا خیر.
- تعیین مدت تأخیر غیرمجاز: محاسبه میزان تأخیر غیرمجاز پس از بررسی برنامه و مدت مجاز پیمان.
- ارائه نتیجه به کارفرما: اعلام نتیجه بررسی تأخیر و مستندات مربوط به کارفرما برای تصمیمگیری.
ماده ۵۰ در صورت فسخ یا خاتمه پیمان
در صورت فسخ یا خاتمه پیمان، تأخیرهای ایجادشده تا زمان پایان همکاری طرفین نیز باید بررسی شود. در این بررسی، تأخیرهای مجاز از تأخیرهای ناشی از قصور پیمانکار تفکیک میشوند تا آثار مالی هرکدام بهدرستی مشخص شود. مبلغ باقیمانده کار نیز بر اساس میزان کار انجامنشده و وضعیت پیمان در زمان فسخ یا خاتمه تعیین میشود و در صورت وجود تأخیر غیرمجاز، خسارت مربوط به آن مطابق مفاد پیمان محاسبه خواهد شد.

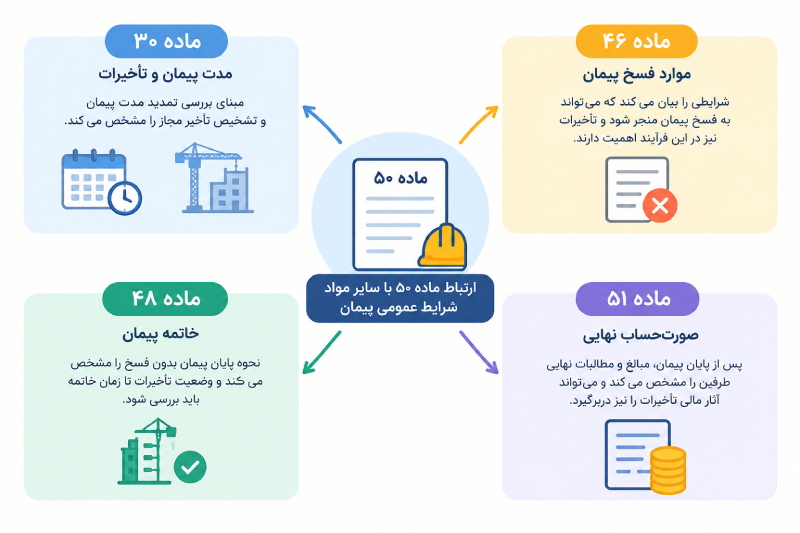

ارتباط ماده ۵۰ با سایر مواد شرایط عمومی پیمان
ماده ۵۰ در بررسی تأخیرات و آثار مالی آن، با چند ماده دیگر از شرایط عمومی پیمان ارتباط مستقیم دارد:
- ماده ۳۰؛ مدت پیمان و تأخیرات: مبنای بررسی تمدید مدت پیمان و تشخیص تأخیر مجاز را مشخص میکند.
- ماده ۴۶؛ موارد فسخ پیمان: شرایطی را بیان میکند که میتواند به فسخ پیمان منجر شود و تأخیرات نیز در این فرآیند اهمیت دارند.
- ماده ۴۸؛ خاتمه پیمان: نحوه پایان پیمان بدون فسخ را مشخص میکند و وضعیت تأخیرات تا زمان خاتمه باید بررسی شود.
- ماده ۵۱؛ صورتحساب نهایی: پس از پایان پیمان، مبالغ و مطالبات نهایی طرفین را مشخص میکند و میتواند آثار مالی تأخیرات را نیز
مثال محاسبه خسارت تأخیر طبق ماده ۵۰
فرض کنید مدت اولیه یک پیمان ۲۰ ماه بوده و پیمانکار پروژه را با ۲ ماه تأخیر به پایان رسانده است. پس از بررسی، ۱ ماه از تأخیر مجاز و ۱ ماه غیرمجاز تشخیص داده میشود. اگر مبلغ باقیمانده کار در زمان ایجاد تأخیر ۵ میلیارد تومان باشد، مبنای محاسبه خسارت، همین مبلغ باقیمانده و مدت تأخیر غیرمجاز خواهد بود.
بنابراین، ابتدا مدت تأخیر غیرمجاز مشخص میشود و سپس بر اساس ضوابط ماده ۵۰، خسارت مربوط به این مدت محاسبه خواهد شد. در این مثال، ۱ ماه تأخیر غیرمجاز مبنای محاسبه خسارت است و مبلغ ۵ میلیارد تومان نیز در تعیین میزان خسارت نقش دارد.
جایگاه ماده ۵۰ نشریه ۴۳۱۱ در قراردادهای مدیریت پیمان
ماده ۵۰ شرایط عمومی پیمان در اصل متعلق به نشریه ۴۳۱۱ (مرجع قراردادهای پیمانکاری فهرستبهایی) است و به صورت خودکار بر قراردادهای مدیریت پیمان حاکم نیست. با این حال، بسیاری از کارفرمایان برای تعیین تکلیف تأخیرات، مفاد آن را وارد قراردادهای مدیریت پیمان میکنند.
استفاده از این ماده در پیمان مدیریت نیازمند دو اصلاح کلیدی است:
-
تغییر مبنای محاسبه: در نشریه ۴۳۱۱، جریمه بر اساس «مبلغ باقیمانده کل کار» محاسبه میشود؛ اما در مدیریت پیمان چون کل هزینه ساخت دست کارفرماست، مبنای محاسبه خسارت باید به «درصد حقالزحمه باقیمانده مدیر پیمان» تغییر کند تا از جریمههای نامتعارف جلوگیری شود.
-
شرط تنخواه کارفرما: از آنجا که پیشبرد کار در مدیریت پیمان وابستگی مستقیمی به تأمین مالی و شارژ تنخواه توسط کارفرما دارد، اعمال جریمه تأخیر علیه مدیر پیمان تنها زمانی منطقی و حقوقی است که تأخیر صرفاً ناشی از قصور خودِ مدیر باشد نه تأخیر کارفرما در تأمین بودجه.
بنابراین، استناد به ماده ۵۰ نشریه ۴۳۱۱ در قراردادهای مدیریت پیمان تنها زمانی کارگشاست که فرمول و شرایط آن صراحتاً با ماهیت «مدیریت و حقالزحمهای» بومیسازی شده باشد.
جمعبندی
ماده ۵۰ شرایط عمومی پیمان، چارچوب بررسی تسریع در اجرای کار و تأخیرات پروژه را مشخص میکند. برای اعمال خسارت تأخیر، ابتدا باید مدت تأخیر مجاز و غیرمجاز با توجه به شرایط پیمان و تمدیدهای مورد تأیید مشخص شود و سپس خسارت بر اساس مدت تأخیر غیرمجاز و مبلغ باقیمانده کار محاسبه شود.
در این فرآیند، بررسی مستندات و تشخیص تأخیر توسط مهندس مشاور و تأیید کارفرما اهمیت دارد. بنابراین، آشنایی دقیق با ماده ۵۰ و ارتباط آن با سایر مواد شرایط عمومی پیمان، به طرفین کمک میکند آثار مالی تأخیرات را بر اساس مفاد قرارداد و مستندات پروژه تعیین کنند.
