پروژه بازسازی ساختمان بهدلیل ماهیت غیرقابلپیشبینی خود، همواره با ریسکها، تغییرات مداوم و افزایش هزینهها همراه است. به همین دلیل، انتخاب یک روش اجرای اصولی، اهمیت ویژهای در مدیریت سرمایه کارفرما دارد. مدیریت پیمان در بازسازی، راهکاری منعطف و اقتصادی است که فرآیند خریدهای کارگاهی، هماهنگی بین عوامل اجرایی و پیشبرد کارها بر اساس نقشهها را تسهیل میکند. در این روش، حضور یک مدیر پیمان باسابقه در کارگاه باعث میشود تمام جزئیات فنی، کیفیت اجرا و کنترل بودجه به شکل بهتری مدیریت شود؛ این امر علاوه بر هدایت منطقی هزینهها، چالشهای فرسایشی محیط کارگاه را کاهش داده ثبات مدیریتی و هماهنگی کل پروژه را در مواجهه با شرایط پیشبینینشده تضمین میکند.
مدیریت پیمان در بازسازی چیست و چگونه اجرا میشود؟

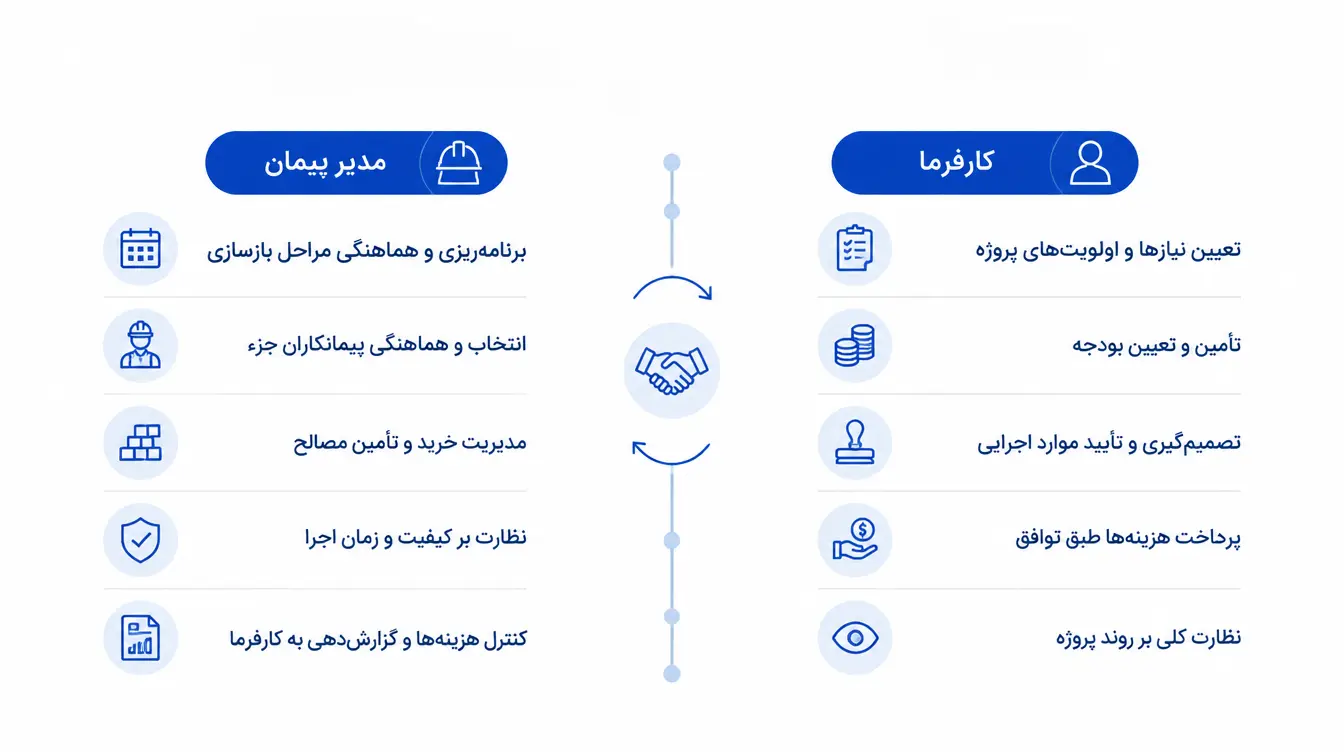

مدیریت پیمان در بازسازی یکی از روشهای اجرای پروژه است که در آن کارفرما، مسئولیتهای پروژه اعم از برنامهریزی، هماهنگی و نظارت بر عملیات اجرایی را به یک مدیر پیمان واگذار میکند. در این روش، مدیر پیمان به جای آنکه خود مجری اصلی پروژه باشد، وظیفه انتخاب و هماهنگی پیمانکاران جزء، برنامهریزی مراحل اجرا، کنترل کیفیت، مدیریت زمان و نظارت بر هزینهها را بر عهده دارد. در مقابل، هزینههای اجرایی پروژه مستقیماً توسط کارفرما پرداخت میشود و مدیر پیمان در ازای خدمات مدیریتی خود، مبلغی مشخص یا درصدی از هزینه اجرای پروژه را به عنوان حقالزحمه دریافت میکند.
این شیوه بهویژه در پروژههای بازسازی که معمولاً با شرایط پیشبینینشده، تغییرات حین اجرا و نیاز به تصمیمگیریهای سریع همراه هستند، از روشهای مناسب برای اجرای این نوع پروژهها به شمار میرود. حضور مدیر پیمان باعث میشود هماهنگی میان نیروهای اجرایی، تأمین مصالح، زمانبندی فعالیتها و کنترل کیفیت با نظم بیشتری انجام شود و احتمال بروز تأخیر، دوبارهکاری و افزایش هزینههای غیرضروری کاهش یابد. به همین دلیل، بسیاری از کارفرمایان برای بازسازی واحدهای مسکونی، اداری و تجاری، مدیریت پیمان را به عنوان روشی منعطف و قابلکنترل انتخاب میکنند.

تفاوت مدیریت پیمان در بازسازی با ساخت بنای جدید
اگرچه اصول مدیریت پیمان در بازسازی و ساخت بنای جدید یکسان است، اما نحوه اجرای آنها تفاوت دارد. در پروژههای ساخت بنای جدید، تمامی مراحل از ابتدا بر اساس نقشه و برنامهریزی مشخص انجام میشود؛ اما در بازسازی، به دلیل وجود ساختمان، ممکن است چالشهایی مانند فرسودگی سازه قدیمی، تأسیسات یا تغییرات حین اجرا به وجود آید. به همین دلیل، مدیر پیمان در پروژههای بازسازی باید انعطافپذیری بیشتری داشته باشد و بتواند هزینهها، زمانبندی و هماهنگی عوامل اجرایی را متناسب با شرایط پروژه مدیریت کند. در نتیجه، مدیریت پیمان در بازسازی معمولاً به تجربه و نظارت دقیقتری نسبت به ساخت یک بنای جدید نیاز دارد. پس باید شخص با تجربهتری مسئول مدیریت پیمان در بازسازی باشد.
| شاخص مقایسه | مدیریت پیمان در بازسازی (Renovation) | مدیریت پیمان در ساخت بنای جدید (New) |
|---|---|---|
| میزان ریسک پروژه | بسیار بالا؛ به دلیل احتمال مواجهه با بافت فرسوده، لولهکشیهای پنهان معیوب و سازههای ناایمن پس از تخریب اولیه. | متوسط تا پایین؛ همهچیز کاملاً از صفر، بر اساس زمین ساخت و نقشههای مهندسی جدید پیش میرود. |
| انعطافپذیری طراحی | محدود و مشروط؛ طراحی جدید ناچار است خود را با ستونها، دیوارهای باربر و مشاعاتِ از قبل موجود وفق دهد. | کامل و آزادانه؛ معمار و کارفرما محدودیتی ندارند و میتوانند هر ایدهای را روی زمین بکر پیاده کنند. |
| کارمزد مدیریت پیمان | معمولاً بالاتر (۱۵٪ تا ۲۵٪)؛ به دلیل حجم کمتر خرید مصالح کلان، جزییات اجرایی فراوان و نیاز به نظارت مستمر و کارگاهی. | معمولاً پایینتر (۱۰٪ تا ۱۵٪)؛ به دلیل حجم سنگین خریدها (آهن، بتن و…) و روند روتین، سنتی و فرمولهشده ساخت. |
| مدت زمان و تاخیرها | مدت زمان کل کار کوتاهتر است، اما ریسک بروز تاخیرهای ناگهانی به دلیل حوادث پیشبینینشده بالاست. | مدت زمان کلی پروژه طولانیتر است، اما زمانبندی (تایملاین) دقیقتر، منظمتر و قابل پیشبینی است. |
| برآورد هزینهها | دشوار و تقریبی؛ به یک بودجه پشتیبان (تنخواه اضطراری) برای هزینههای پنهانِ حین کار نیاز مبرم وجود دارد. | دقیق و فرمولهشده؛ به دلیل مشخص بودن حجم دقیق مصالح (متره و برآورد) از روی نقشههای اولیه سازه. |
| چالشهای کارگاهی | مزاحمت صوتی برای همسایگان، محدودیت فضا برای دپوی مصالح، دفع متوالی نخالهها در بافت شهری و رعایت ایمنی تخریب. | تجهیز کارگاه وسیع، گودبرداریهای عمیق و سازه نگهبان، هماهنگی ماشینآلات سنگین و مدیریت بتنریزیهای حجیم. |
درصد مدیریت پیمان در پروژههای بازسازی عدد ثابتی ندارد و معمولاً بر اساس عواملی مانند متراژ پروژه، حجم کار، مدت زمان اجرا، نوع ساختمان و میزان مسئولیتهای مدیر پیمان تعیین میشود. در قراردادهای مدیریت پیمان بازسازی، این درصد معمولاً بهعنوان حقالزحمه مدیر پیمان در نظر گرفته میشود و هزینههای اجرایی مانند خرید مصالح، دستمزد نیروها و تجهیزات توسط کارفرما پرداخت میشود. به همین دلیل، پیش از تعیین درصد نهایی باید محدوده خدمات مدیر پیمان، شرایط پروژه و نحوه محاسبه هزینهها بهصورت دقیق در قرارداد مشخص شود.
در سال ۱۴۰۵، عرف بازار برای پروژههای بازسازی معمولاً در بازهای حدود ۱۵ تا ۲۵ درصد از هزینههای اجرای پروژه قرار دارد؛ البته این میزان میتواند برای پروژههای کوچک و پیچیده افزایش پیدا کند و برای پروژههای بزرگ با حجم کاری بیشتر کاهش یابد. بهطور کلی، پروژههایی که نیاز به تخریب، اصلاحات اساسی، هماهنگی چندین تیم اجرایی یا مدیریت دقیقتر دارند، معمولاً درصد بالاتری برای مدیریت پیمان در نظر میگیرند؛ زیرا میزان نظارت، زمان صرفشده و مسئولیت مدیر پیمان افزایش پیدا میکند.

انواع قراردادهای مدیریت پیمان در پروژههای بازسازی
برای پروژههای ساختمانی مدیریت پیمان در بازسازی چندین نوع قرار داد وجود دارد؛ که شامل قراردادهای درصد هزینه، مبلغ ثابت، ترکیبی و مرحلهای میباشد. در ادامه بیشتر درباره آنها توضیح داده شده است.
۱.قرارداد مدیریت پیمان با درصد از هزینه اجرا (رایجترین): در این مدل قرار داد مدیر پیمان درصدی از هزینههای واقعی اجرای پروژه را به عنوان حقالزحمه دریافت میکند؛ برای مثال ۸ تا ۱۵ درصد از کل هزینه اجرا (بسته به حجم و پیچیدگی پروژه).
۲.قرارداد مدیریت پیمان با مبلغ ثابت (Fixed Fee): در این روش، حقالزحمه مدیر پیمان از ابتدا بهصورت یک مبلغ مشخص تعیین میشود و با افزایش یا کاهش هزینههای پروژه تغییری نمیکند.
۳.قرارداد مدیریت پیمان بهصورت ترکیبی: در این نوع قرارداد، بخشی از حقالزحمه بهصورت مبلغ ثابت و بخش دیگر بهصورت درصدی از هزینههای اجرا تعیین میشود. این روش برای پروژههای بزرگ یا پروژههایی که احتمال تغییرات زیادی دارند، کاربرد بیشتری دارد.
۴.قرارداد مدیریت پیمان مرحلهای: در پروژههای بازسازی بزرگ، قرارداد برای هر مرحله از کار (مانند تخریب، سفتکاری، تأسیسات، نازککاری و…) بهصورت جداگانه تنظیم میشود و حقالزحمه مدیر پیمان نیز بر اساس هر مرحله پرداخت میشود.

مراحل مدیریت پیمان در پروژه بازسازی
مدیریت پیمان در بازسازی مراحلی دارد که در ادامه به طور کامل به آن پرداختهایم.
۱.بازدید و بررسی وضعیت ساختمان: در اولین مرحله، مدیر پیمان وضعیت فعلی ساختمان را بررسی میکند. این بررسی شامل ارزیابی سازه، تأسیسات، فضاهای قابل حفظ و بخشهایی است که نیاز به تخریب یا اصلاح دارند. نتیجه این مرحله، مبنای برنامهریزی و برآورد اولیه پروژه خواهد بود.
۲.تخریب بخشهای قدیمی و آمادهسازی فضا: پس از مشخص شدن بخشهای قابل بازسازی، عملیات تخریب قسمتهای فرسوده یا قدیمی آغاز میشود. این مرحله میتواند شامل تخریب دیوارهای غیرضروری، کفسازیهای قدیمی، تأسیسات فرسوده، کابینتها، سرویسها یا سایر بخشهایی باشد که نیاز به نوسازی دارند. مدیر پیمان در این مرحله بر ایمنی عملیات، مدیریت نخالهها و اجرای صحیح تخریب نظارت میکند.
۳.برآورد هزینه و زمان اجرای پروژه: پس از مشخص شدن وضعیت واقعی ساختمان، هزینههای مربوط به مصالح، نیروی انسانی، تجهیزات و مدت زمان اجرای پروژه دقیقتر برآورد میشود تا برنامه اجرایی مناسبی تنظیم شود.
۴.تنظیم و عقد قرارداد مدیریت پیمان: در این مرحله، قرارداد میان کارفرما و مدیر پیمان تنظیم میشود و مواردی مانند شرح خدمات، میزان حقالزحمه، نحوه پرداخت، زمانبندی و مسئولیتهای طرفین مشخص خواهد شد.
۵.تهیه برنامه اجرایی و زمانبندی پروژه: مدیر پیمان مراحل مختلف بازسازی مانند اجرای تأسیسات، اصلاحات معماری، نازککاری، نصب تجهیزات و سایر فعالیتها را برنامهریزی میکند تا پروژه طبق زمانبندی پیش برود.
۶.تأمین مصالح و هماهنگی عوامل اجرایی: در این مرحله، مدیر پیمان مسئول هماهنگی پیمانکاران جزء، نیروهای متخصص و تأمین مصالح موردنیاز پروژه است تا عملیات بدون وقفه ادامه پیدا کند.
۷.نظارت و کنترل روند اجرای بازسازی: مدیر پیمان بهصورت مستمر بر کیفیت اجرا، هزینهها، زمانبندی و عملکرد تیمهای اجرایی نظارت میکند و در صورت بروز مشکل، اقدامات لازم برای اصلاح روند پروژه را انجام میدهد.

مهمترین نکات حقوقی در قراردادهای مدیریت پیمان بازسازی
قرارداد مدیریت پیمان در پروژههای بازسازی به دلیل وجود تغییرات احتمالی، هزینههای متغیر و شرایط پیشبینینشده، نیازمند دقت حقوقی بالایی است. مشخص بودن تعهدات طرفین، نحوه پرداخت، حدود اختیارات مدیر پیمان و شرایط اجرای پروژه میتواند از بروز اختلافات در طول کار جلوگیری کند. یک قرارداد اصولی باید تمامی جزئیات مربوط به مسئولیتها، زمانبندی، هزینهها و نحوه تصمیمگیری در شرایط مختلف را بهصورت شفاف مشخص کند.
شروط فسخ و جرائم تأخیر
در قرارداد مدیریت پیمان بازسازی باید شرایط فسخ قرارداد و پیامدهای عدم انجام تعهدات بهطور دقیق تعیین شود. مواردی مانند تأخیر غیرموجه در اجرای پروژه، عدم رعایت تعهدات قراردادی، توقف طولانی عملیات یا عدم پرداخت بهموقع هزینهها توسط طرفین میتواند از دلایل ایجاد حق فسخ باشد. همچنین در قرارداد میتوان برای تأخیرهای قابل انتساب به هر یک از طرفین، جرائم یا خسارتهای مشخصی در نظر گرفت تا روند اجرای پروژه کنترل شود.
نحوه پرداخت و تعدیل قیمت در بازسازی
به دلیل تغییر قیمت مصالح، دستمزد نیروهای اجرایی و شرایط اقتصادی، نحوه پرداخت و تعدیل هزینهها از مهمترین بخشهای قرارداد مدیریت پیمان بازسازی است. در قرارداد باید روش محاسبه حقالزحمه مدیر پیمان، زمانبندی پرداختها و نحوه برخورد با افزایش یا کاهش هزینههای پروژه مشخص شود. همچنین بهتر است شرایط مربوط به تغییر قیمت مصالح یا افزایش هزینههای پیشبینینشده در قرارداد پیشبینی شود تا از اختلافات مالی جلوگیری شود.
بیمه و تضمینهای قراردادی
تعیین وضعیت بیمه و تضمینهای مورد نیاز، یکی از بخشهای مهم قراردادهای بازسازی است. در قرارداد باید مشخص شود مسئولیت بیمه نیروهای اجرایی، حوادث کارگاهی و خسارات احتمالی بر عهده چه کسی است. همچنین در برخی پروژهها ممکن است برای اطمینان از اجرای صحیح تعهدات، ضمانتهایی مانند تضمین حسن انجام کار یا تعهدات مالی از طرفین دریافت شود تا حقوق کارفرما و مدیر پیمان بهتر حفظ شود.

چالشهای رایج مدیریت پیمان در بازسازی و راهحلها
جمعبندی
مدیریت پیمان در بازسازی، روشی مؤثر برای کنترل بهتر هزینهها، زمانبندی و کیفیت اجرای پروژههای نوسازی است. با توجه به پیچیدگیهای این نوع پروژهها، وجود یک مدیر پیمان باتجربه میتواند نقش مهمی در هماهنگی عوامل اجرایی، مدیریت تغییرات و کاهش ریسکهای احتمالی داشته باشد. انتخاب نوع قرارداد مناسب، تعیین دقیق مسئولیتها و توجه به نکات حقوقی، از مهمترین عواملی هستند که موفقیت پروژه بازسازی را تضمین میکنند. متشکرم که تا اینجا همراه ما بودید برای اطلاعات بیشتر به گروه ساختمان سازی فرکتال سر بزنید.
