شروع هر پروژه ساختمانی با یک دغدغه کلیدی و یک سوال پرتکرار گره میخورد: درصد مدیریت پیمان چقدر است؟ اگر از چند کارفرما و مشاور بپرسید، احتمالاً پاسخهای متفاوتی میشنوید، رقمهایی که گاه
از ۷ درصد تا حتی ۲۵ درصد هزینه کل ساخت پروژه متغیر است!
این گستردگی عددی اصلاً بیدلیل نیست و دقیقاً نشاندهنده تفاوت چشمگیر پیچیدگیهای یک آپارتمان شهری ساده با یک ویلای کوهستانی پرمشکل است.
اما نکته کلیدی اینجاست که شما با پرداخت این درصد، در حال خریدن مصالح یا آجر نیستید؛ بلکه در واقع آرامش و امنیت سرمایهگذاری میخرید. شما این مبلغ را به متخصصی پرداخت میکنید که قرار است چرخه خستهکننده ساخت را از مرحله استعلام قیمت تا تحویل کلید، مدیریت کند و بار سنگین هماهنگی دهها پیمانکار و کنترل کیفیت را از دوش شما بردارد.
با این حال، شاید هیچ چیز به اندازه ابهام در هزینههای مدیریت پیمان، کارفرمایان را از شروع یک پروژه ساختمانی نمیترساند. در روش مدیریت پیمان (Management Contracting)، اگرچه ادعا میشود که شفافترین روش ساخت است، اما سوالات مالی زیادی ذهن مالک را درگیر میکند: «دقیقاً بابت چه چیزهایی باید پول بدهم؟»، «سهم مدیر پیمان از خرید مصالح چقدر است؟» و «در انتها، پروژه چقدر برایم تمام میشود؟»
دانستن فرمول دقیق و عوامل مؤثر بر محاسبه این عدد، آنقدرها هم که به نظر میرسد ساده نیست؛ اما همین دانش، میتواند دهها میلیون تومان از هزینههای اضافی پروژه شما را کم کند و از اختلافات حقوقی در میانه راه جلوگیری نماید.

مدیریت پیمان چیست؟
برای درک بهتر ارزش این درصد، بررسی وظایف مدیر پیمان کمککننده است. مدیریت پیمان را میتوان به رهبر ارکستر تشبیه کرد؛ رهبری که نوازندگان مختلف (پیمانکاران سفتکاری، نازککاری، تأسیسات و…) را هماهنگ میکند تا هر نت، دقیقاً در جای درست خود اجرا شود.
برخلاف پیمانکاری سنتی که یک نفر کل کار را با یک قیمت تمامشده به عهده میگیرد، در روش مدیریت پیمان، کارفرما مستقیماً با پیمانکاران فرعی قرارداد میبندد. در این ساختار، مدیر پیمان نقش ستون فقرات را ایفا میکند؛ یعنی کار هماهنگی، زمانبندی، نظارت دقیق و کنترل کیفیت را بر عهده دارد. نتیجه این روش چیست؟ کنترل کامل کارفرما بر کیفیت، شفافیت قیمتها و آزادی عمل در انتخاب مصالح است.(+)
ساختار هزینهها در مدیریت پیمان؛ پول شما کجا خرج میشود؟
وقتی وارد قرارداد مدیریت پیمان میشوید، اولین نگرانی این است که “چگونه از کنترل خارج شدن هزینههای اجرایی جلوگیری کنیم؟”. برخلاف قراردادهای سنتی که پیمانکار یک عدد کلی میدهد، در اینجا شما با حجم بالای فاکتورها و هزینههای اجرایی روزانه روبرو هستید. شناخت دقیق اینکه کدام هزینه وظیفه شماست و کدام یک باید از جیب مدیر پیمان پرداخت شود، تعیینکننده تفاوت بین یک پروژه سودده و یک شکست مالی است .

تفکیک هزینههای مستقیم (Direct Costs) و غیرمستقیم (indirect)
در قرارداد مدیریت پیمان، شما به عنوان کارفرما با دو دسته هزینه روبرو هستید. دسته اول هزینههای مستقیم اجرایی است که مستقیماً صرف پروژه میشود؛ مثل خرید میلگرد، بتن، دستمزد بنا و جوشکار. این هزینهها با فاکتور رسمی و تایید مدیر پیمان، مستقیماً از حساب تنخواه شما پرداخت میشود. دسته دوم، هزینههای بالاسری و غیرمستقیم است. برخلاف پیمانکاری سنتی که این هزینهها در دلِ قیمتهای پیشنهادی پنهان میشود، در مدیریت پیمان همه چیز شفاف است. هزینههایی مثل غذای کارگران، ایاب و ذهاب، سوخت ماشینآلات و تجهیز کارگاه (کانکس، حصارکشی) معمولاً به عهده کارفرماست، مگر اینکه در شرایط خصوصی قرارداد توافق دیگری شده باشد.

هزینههای دفتر مرکزی در مدیریت پیمان؛ پای مدیر پیمان یا کارفرما؟
در قراردادهای مدیریت پیمان (MC)، مرز بین هزینههایی که باید از حساب پروژه (کارفرما) پرداخت شود و هزینههایی که به عهده خود مدیر پیمان است، یکی از حساسترین نقاط اختلافبرانگیز محسوب میشود اما قانون کلی در این حوزه ساده است: هر هزینهای که مستقیماً در کارگاه و برای پیشبرد پروژه انجام شود پای کارفرماست، اما هزینههای دفتر مرکزی شرکت مدیریت پیمان جزو هزینههای بالاسری و با خود مدیر است و ربطی به پروژه ندارد. یعنی حقوق منشی، اجاره دفتر شرکت، و هزینههای بازاریابی مدیر پیمان نباید از جیب کارفرما پرداخت شود. اما حقوق سرپرست کارگاه مقیم و نگهبان پروژه که دائماً در محل کار هستند، جزو هزینههای مستقیم پروژه محسوب شده و با کارفرماست. ذکر دقیق و بدون ابهام این تفکیکها در متن قرارداد، بهترین سپر دفاعی برای شفافیت مالی است و از بروز اختلافات سنگین حقوقی و مالی در حین اجرای پروژه جلوگیری میکند.
هزینههای پنهان در قراردادهای مدیریت پیمان که باید بدانید
علاوه بر مصالح و دستمزد، ردیفهای هزینهای دیگری هم وجود دارد که نباید فراموش کنید:
- هزینههای آزمایشگاهی: تست خاک، جوش و بتن.
- هزینههای دولتی: عوارض شهرداری، انشعابات آب و برق و گاز، و هزینههای نظام مهندسی.
- بیمه مسئولیت مدنی: بیمه کردن کارگاه در برابر حوادث که هزینه آن با کارفرماست. مدیر پیمان وظیفه دارد لیست این هزینهها را از روز اول به کارفرما ارائه دهد تا بودجهبندی دقیق انجام شود.

جدول درصد مدیریت پیمان 1405 (به تفکیک نوع پروژه)
جدول زیر برآورد عرف بازار در سال ۱۴۰۵ است. این درصدها بر اساس مصاحبه با مدیران پیمان فعال، تحلیل قراردادهای واقعی و بررسی نرخهای پیشنهادی در مناقصات تنظیم شدهاند. این درصدها جنبه راهنما دارند و اعدادی قطعی نیستند؛ بلکه بازه رایجی را نشان میدهند که فعالان بازار روی آن توافق دارند، نه عدد قطعی، در نظر گرفته شوند. درصد نهایی بر اساس توافق طرفین و شرایط خاص پروژه تعیین میشود.
|
نوع پروژه |
درصد مدیریت پیمان |
توضیحات |
|
آپارتمان معمولی (بافت شهری) |
۷ تا ۱۲٪ |
نقشه استاندارد، مصالح رایج، دسترسی آسان |
|
ویلا (درونشهری) |
۱۵ تا ۲۰٪ |
محله مسکونی، امکانپذیر بودن حمل مصالح |
|
ویلا (با سختی کار) |
۱۸ تا ۲۵٪ |
مناطق کوهستانی، دسترسی سخت، نقشه پیچیده |
|
پروژههای بزرگ (مجتمع) |
۵ تا ۸٪ |
حجم کار بالا، درصد کاهش مییابد |
|
بازسازی آپارتمان |
۱۲ تا ۱۵٪ |
تخریب جزئی + هماهنگی با ساکنین |
|
بازسازی کلنگی |
۱۲ تا ۱۸٪ |
تخریب کامل + ساخت جدید |
|
محوطهسازی ویلا |
۱۵ تا ۲۲٪ |
شامل استخر، چمن، نورپردازی و آبنما |
جدول درصدهای پیشنهادی مدیریت پیمان به تفکیک نوع پروژه (سال ۱۴۰۵)

عوامل مؤثر بر تعیین درصد مدیریت پیمان

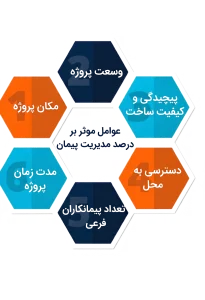

شش عامل اصلی در تعیین درصد نهایی نقش دارند:
مکان پروژه (مرکز شهر یا حومه)
حجم و وسعت پروژه
پیچیدگی نقشهها و کیفیت ساخت
شرایط آبوهوایی و دسترسی به محل
مدت زمان پروژه و تعداد پیمانکاران فرعی.
هرچه این عوامل پیچیدهتر باشند، درصد بالاتر خواهد بود.
|
با توجه به همین نکات، درصد مدیریت پیمان در ویلاسازی داستان متفاوتی دارد و معمولاً بین ۱۵ تا ۲۵ درصد تعیین میشود. دلیل این افزایش درصد نیز به شرح زیر است: ۱. دوری مسافت: ویلاها اغلب در حومه شهر هستند و هزینه رفتوآمد و مدیریت لجستیک بیشتر است. ۲. حساسیت بالا: ویلاهای لوکس جزئیات اجرایی (Detail) بسیار سنگینی دارند و مدیر باید وقت بیشتری برای نظارت بگذارد. ۳. حجم کمتر: چون بودجه کلی ساخت یک ویلا کمتر از یک برج است، درصد بالاتر، حقالزحمه مدیر را منطقی میکند. |
هشدار حقوقی ( تفاوت قانون و عرف بازار)
طبق مبحث ۲ مقررات ملی ساختمان، حداکثر درصد مدیریت پیمان ۱۰٪ تعیین شده است. اما در عمل، عرف بازار بهویژه برای ویلا و بازسازی، بالاتر از این عدد است (تا ۲۵٪). دلیل این تفاوت آن است که قانون هنوز با واقعیت تورمی و پیچیدگی پروژههای امروزی بهروز نشده است. توافق طرفین ملاک نهایی است، اما توصیه میشود درصد توافقی در قرارداد صراحتاً ذکر شود تا از اختلافات بعدی جلوگیری شود.
برای اینکه پیش از شروع کار، تخمینی از هزینههای بازسازی داشته باشید، مطالعه جزئیات هزینه بازسازی خانه دید بهتری به شما میدهد.

فرمول محاسبه درصد مدیریت پیمان (حقالزحمه مدیر پیمان ) + مثال واقعی
محاسبه دستمزد مدیر پیمان در نگاه اول ساده به نظر میرسد، اما ورود کسورات، تعهدات مالی و فاکتورهای اجرایی، محاسبه دقیق آن را نیازمند دقت بالایی میکند. در این بخش، فرمولهای محاسبه را بررسی کرده و با ذکر مثالهای عددی، نحوه تعیین دستمزد نهایی مدیر پیمان را شفافسازی میکنیم.
فرمول پایه به شرح زیر است:
دستمزد مدیر پیمان = کل هزینههای اجرایی پروژه × درصد مدیریت پیمان
قیمت نهایی پروژه برای کارفرما = کل هزینهها + دستمزد مدیر پیمان
مثال محاسبه ۱: آپارتمان ۱۰٬۰۰۰ متری در تهران
فرض کنید میخواهید یک آپارتمان ۱۰٬۰۰۰ متری (۸ واحدی) در تهران بسازید. برآورد هزینهها در سال ۱۴۰۵ به شرح زیر است:
- خرید زمین: ۲۰ میلیارد تومان (مستثنی از درصد مدیریت پیمان)
- هزینه ساخت (سفتکاری + نازککاری + تأسیسات): ۸ میلیارد تومان
- عوارض شهرداری و هزینه مجوزها: ۵۰۰ میلیون تومان (مستثنی)
- هزینه آزمایشگاه و ناظر: ۲۰۰ میلیون تومان (مستثنی)
محاسبه گام به گام: کل هزینه مشمول درصد = ۸ میلیارد تومان. با فرض درصد توافقی ۱۰٪، دستمزد مدیر پیمان = ۸٬۰۰۰٬۰۰۰٬۰۰۰ × ۰٫۱۰ = ۸۰۰ میلیون تومان. قیمت نهایی پروژه (بدون احتساب زمین) = ۸ + ۰٫۸ = ۸٫۸ میلیارد تومان.
مثال محاسبه ۲: ویلا ۵۰۰ متری در لواسان
برای ویلا ۵۰۰ متری در لواسان با سختی کار متوسط (دسترسی نسبتاً سخت، نقشه معماری خاص):
- هزینه ساخت: ۴ میلیارد تومان
- درصد مدیریت پیمان: ۱۸٪
- دستمزد مدیر پیمان = ۴۰۰۰٬۰۰۰٬۰۰۰ × ۰٫۱۸ = ۷۲۰ میلیون تومان
- قیمت نهایی = ۴ + ۰٫۷۲ = ۴٫۷۲ میلیارد تومان
مقایسه دو مثال با هم : در ویلا، دستمزد مدیر پیمان نسبت به آپارتمان تقریباً ۱٫۸ برابر است (۷۲۰ در برابر ۸۰۰ میلیون برای پروژهای با نصف هزینه). دلیل این اختلاف، خدمات ارزشمندتری است که مدیر پیمان ارائه میکند: هماهنگی پیمانکاران تخصصی، کنترل کیفیت مصالح لوکس، نظارت بر جزئیات معماری و مدیریت دسترسی سخت کارگاه است .
تاثیر “حجم پروژه” و “سختی کار” بر کاهش یا افزایش درصد
یک قانون نانوشته در بازار وجود دارد: هرچه حجم پروژه (ریالی) بالاتر باشد، درصد مدیریت پیمان کمتر میشود. برای مثال، در یک پروژه برجسازی یا مجتمع تجاری بزرگ، ممکن است درصد مدیریت پیمان به ۷ تا ۹ درصد هم برسد. چون ۷ درصدِ یک پروژه ۵۰۰ میلیاردی، رقم قابلتوجهی است و برای مدیر پیمان جذابیت دارد. برعکس، در بازسازی یک آپارتمان کوچک، درصد ممکن است تا ۲۰ یا ۲۵ درصد هم بالا برود.
چه هزینههایی در تعیین و محاسبه حقالزحمه مدیریت پیمان دخالت داده نمیشوند؟
یکی از درگیریهای رایج میان کارفرما و مدیر پیمان، مربوط به هزینههایی است که نباید زیر درصد محاسبه شوند. متأسفانه برخی مدیران پیمان تلاش میکنند این هزینهها را نیز در پایه درصد قرار دهند تا دستمزد بیشتری دریافت کنند. آگاهی از این موضوع میتواند شما را از پرداخت میلیاردها تومان اضافه حفظ کند.
|
ردیف |
نوع هزینه |
وضعیت |
|
۱ |
عوارض شهرداری و هزینه مجوزها |
مستثنی |
|
۲ |
هزینه آزمایشگاه و تستهای بتنی |
مستثنی |
|
۳ |
هزینه ناظر رسمی نظام مهندسی |
مستثنی |
|
۴ |
تأمین آب و برق موقت کارگاه |
مستثنی |
|
۵ |
بیمه کارگاه و مسئولیت مدنی |
مستثنی |
|
۶ |
خرید زمین |
مستثنی |
|
۷ |
سفتکاری (بتن، آجر، اسکلت) |
شامل درصد |
|
۸ |
نازککاری (گچ، رنگ، کاشی) |
شامل درصد |
|
۹ |
تأسیسات مکانیکی و برقی |
شامل درصد |
|
۱۰ |
هزینه جانبی (حصارکشی، دفن نخاله) |
شامل درصد |
جدول تفکیک هزینههای شامل و مستثنی از درصد مدیریت پیمان

نحوه پرداخت دستمزد مدیر پیمان
دو روش اصلی پرداخت دستمزد مدیر پیمان وجود دارد. انتخاب روش مناسب، تأثیر مستقیمی بر کنترل کارفرما و انگیزه مدیر پیمان دارد.
روش پرداخت مرحلهای (پلهکانی)
دستمزد بر اساس مراحل پیشرفت پروژه پرداخت میشود: تکمیل فونداسیون ۲۰٪، اسکلت ۳۰٪، سقفها ۲۰٪، نازککاری ۲۰٪، تحویل نهایی ۱۰٪. این روش برای کارفرما امنتر است زیرا پرداخت با پیشرفت واقعی گره خورده است و در صورت تأخیر یا افت کیفیت، کارفرما میتواند پرداختهای بعدی را متوقف کند.
روش پرداخت ماهانه (صورتوضعیت)
هر ماه، مدیر پیمان صورتوضعیت از کار انجامشده ارائه میدهد و دستمزد متناسب با درصد پیشرفت ماهانه پرداخت میشود. این روش شفافتر است اما نیازمند حسابداری دقیقتر و بازنگری ماهانه صورتوضعیت توسط کارفرما یا نماینده فنی اوست.
اجزای صورتوضعیت مدیر پیمان معمولاً شامل این بخشهاست: سفتکاری (۴۰ تا ۵۰٪)، نازککاری (۲۰ تا ۲۵٪)، تأسیسات مکانیکی و برقی (۱۵ تا ۲۰٪)، کارهای جانبی (۵ تا ۱۰٪). این تفکیک کمک میکند کارفرما بداند هر بخش چه نسبتی از هزینه کل را تشکیل میدهد.
تنخواهداری در مدیریت پیمانتنخواهدار کسی است که از سوی کارفرما برای مدیریت صندوق تنخواهگردان و پرداخت هزینههای خرد پروژه منصوب میشود. او با مدیر پیمان متفاوت است: تنخواهدار صرفاً خزانهدار است و مسئولیت فنی ندارد، در حالی که مدیر پیمان مسئولیت کامل فنی و اجرایی را بر عهده دارد. در پروژههای بزرگ، معمولاً هر دو نفر حضور دارند و مدیر پیمان برای خریدهای خرد از تنخواهدار درخواست وجه میکند. |
انواع مدیریت پیمان و تأثیر آن بر درصد کارمزد
آیا تا به حال فکر کردهاید که چرا دو مدیر پیمان با سابقه یکسان، برای یک پروژه مشابه درصدهای کاملاً متفاوتی پیشنهاد میدهند؟ راز این اختلاف رقم، در یک سوال بسیار ساده نهفته است: سرنوشت خرید مصالح دست چه کسی است؟ پاسخ شما به این سوال، نه تنها تعیینکننده درصد نهایی کارمزد است، بلکه در اقتصاد تورمی سال ۱۴۰۵ میتواند مرز بین یک ساخت اقتصادی و یک شکست مالی باشد. مدیریت پیمان به دو شکل اصلی ارائه میشود که انتخاب میان آنها مستقیماً بر درصد کارمزد تأثیر میگذارد:
مدیریت پیمان با مصالح (سهعاملی)
در این حالت، مدیر پیمان مسئول خرید مصالح نیز هست. درصد معمولاً بالاتر (۱۰ تا ۱۵٪ برای آپارتمان) است زیرا ریسک تأمین و نوسانات قیمت مصالح را پذیرفته است. این حالت برای کارفرماهایی که زمان یا تجربه کافی برای خرید مصالح ندارند مناسب است.
مدیریت پیمان بدون مصالح (دوعاملی)
کارفرما خودش مصالح را خریداری میکند و مدیر پیمان فقط اجرا و هماهنگی را بر عهده دارد. درصد پایینتر (۷ تا ۱۰٪ برای آپارتمان) است. این حالت برای کارفرماهای باتجربهتر که میخواهند کنترل کامل بر کیفیت و قیمت مصالح داشته باشند، انتخاب بهتری است.
|
نوع قرارداد |
درصد معمول (آپارتمان) |
ریسک تأمین مصالح |
مناسب برای |
|
دوعاملی (بدون مصالح) |
۷ تا ۱۰٪ |
با کارفرما |
کارفرماهای با تجربه |
|
سهعاملی (با مصالح) |
۱۰ تا ۱۵٪ |
با مدیر پیمان |
کارفرماهای کمتجربه |
جدول مقایسه مدیریت پیمان دوعاملی و سهعاملی
|
نکته مهم در زمان تورم در دوره تورم شدید، قرارداد سهعاملی برای کارفرما گرانتر تمام میشود، زیرا مدیر پیمان برای پوشش ریسک نوسان قیمت، درصد بالاتری در نظر میگیرد. توصیه میشود در شرایط تورمی بالا، حتی کارفرماهای کمتجربه نیز گزینه دوعاملی را با مشاوره یک متخصص بررسی کنند. |
چالش تورم در مدیریت پیمان: چطور هزینهها را کنترل کنیم؟
تورم در صنعت ساختمان ایران تیغ دو لبه است: از یک سو، مدیر پیمان با افزایش قیمت مصالح و دستمزد کارگران مواجه میشود و نیاز به تعدیل دارد؛ از سوی دیگر، کارفرما نمیخواهد پرداختهایش بهصورت کنترلنشدنی افزایش یابد. چهار راهکار رایج برای مدیریت این چالش وجود دارد:
روش ۱: درصد پلهکانی معکوس
در ابتدای پروژه، درصد بالاتری (مثلاً ۱۲٪) و در پایان، درصد پایینتر (۸٪) اعمال میشود. این روش انگیزه مدیر پیمان را برای اتمام سریع پروژه افزایش میدهد و در عمل، کل دستمزد قابل کنترلتری به دست میآید.
روش ۲: پاداش صرفهجویی
اگر مدیر پیمان بتواند پروژه را با هزینه کمتر از برآورد اولیه به اتمام برساند، ۵۰٪ از مبلغ صرفهجوییشده به او پاداش داده میشود. این روش بر انگیزه کنترل هزینه و انتخاب مصالح اقتصادی تأثیر مثبت میگذارد.
روش ۳: تعیین سقف حقالزحمه
حداکثر دستمزد در قرارداد مشخص میشود (مثلاً حداکثر ۱٫۵ میلیارد تومان) است و اگر هزینه پروژه از حد مشخصی بالاتر برود، درصد کاهش مییابد. این روش برای کارفرما امنیت مالی ایجاد میکند.
روش ۴: مدیریت تأمین مصالح در زمان تورم
در قراردادهای سهعاملی، شرط میشود که خرید مصالح استراتژیک (فولاد، سیمان، آرماتور) در زمان مناسب و با تأیید کارفرما انجام شود. سپس نوسانات بهصورت ۵۰–۵۰ بین طرفین تقسیم میشود. این روش عادلانهترین حالت برای طرفین است.
قرارداد مدیریت پیمان + نمونه قرارداد و بندهای مهم
یک قرارداد مدیریت پیمان استاندارد باید حداقل شامل بندهای زیر باشد تا حقوق طرفین حفظ شود. حذف هر یک از این بندها میتواند به اختلافات بزرگ منجر گردد:
- تعیین دقیق درصد و نحوه پرداخت، با تفکیک هزینههای شامل و مستثنی
- مدت زمان پروژه و جریمه تأخیر (معمولاً ۰٫۱ تا ۰٫۲ درصد کل هزینه بهازای هر روز)
- شرایط فسخ یکطرفه و خسارت پیشبینیشده
- حل اختلاف (داوری مرکز داوری اتاق ایران یا مراجعه به دادگاه)
- تضمین حسن انجام کار (معمولاً ۵ تا ۱۰٪ کل دستمزد)
- بندهای تعدیل و تورم با شاخص مشخص
|
اگر میخواهید جزئیات ساختار قراردادها، انواع قراردادها و نکات تخصصی را دقیقتر بررسی کنید، صفحه امور پیمان را مطالعه کنید. |
|
توصیه حقوقی (شفافسازی) در قرارداد در قرارداد صراحتاً ذکر کنید: «درصد مدیریت پیمان منحصراً بر هزینههای اجرایی پروژه (شامل سفتکاری، نازککاری، تأسیسات و کارهای جانبی) اعمال میشود و هزینههای مستثنی شامل زمین، عوارض شهرداری، آزمایشگاه، بیمه، نظارت و تأمین آب و برق موقت، مشمول درصد نیست.» این جمله ساده میتواند از میلیاردها تومان اختلاف بعدی جلوگیری کند. |
نمونه فایل قرارداد مدیریت پیمان

تفاوت مدیریت پیمان با سایر قراردادهای ساختمانی
انتخاب نوع قرارداد مناسب، یکی از مهمترین تصمیمات کارفرماست. جدول زیر چهار روش رایج را در یک نگاه مقایسه میکند تا بتوانید بهترین گزینه را برای پروژه خود انتخاب کنید.
|
معیار |
مدیریت پیمان |
مشارکت در ساخت |
پیمانکاری مقطوع |
مجری ذیصلاح |
|
مالکیت پروژه |
با کارفرما |
مشترک |
با کارفرما |
با کارفرما |
|
ریسک اجرا |
با کارفرما |
مشترک |
با پیمانکار |
با مجری |
|
قیمت نهایی |
متغیر (شفاف) |
توافق سهم |
ثابت |
متغیر |
|
درصد/سهم کارمزد |
۷ تا ۲۵٪ |
۲۰ تا ۵۰٪ سهم |
۱۰ تا ۲۰٪ سود |
۵ تا ۱۵٪ |
|
انعطاف در تغییرات |
بالا |
متوسط |
پایین |
متوسط |
|
شفافیت هزینهها |
بالا |
پایین |
متوسط |
متوسط |
جدول مقایسه جامع چهار روش قرارداد ساختمانی
مدیریت پیمان برای کارفرماهایی که میخواهند کنترل کامل بر هزینهها و کیفیت داشته باشند، بهترین گزینه است. مشارکت در ساخت برای کسانی مناسب است که زمین دارند اما بودجه ساخت ندارند و حاضرند مالکیت را به اشتراک بگذارند. پیمانکاری مقطوع برای پروژههای ساده و کاملاً مشخص با نقشه نهایی، و مجری ذیصلاح برای پروژههای کوچک زیر ۶۰۰ متر مناسب است.
چکلیست مالی پروژه؛ هزینهها بر عهده کیست؟
| نوع هزینه | پرداخت توسط کارفرما؟ | پرداخت توسط مدیر پیمان؟ |
|---|---|---|
| خرید مصالح و ابزارآلات | ✅ | ❌ |
| دستمزد کارگران و استادکاران | ✅ | ❌ |
| حقوق سرپرست کارگاه (مقیم) | ✅ | ❌ |
| حقوق مدیر پروژه و پرسنل دفتر مرکزی | ❌ | ✅ |
| هزینه تجهیز کارگاه (کانکس و…) | ✅ | ❌ |
| عوارض شهرداری و انشعابات | ✅ | ❌ |
| بیمه حوادث کارگاه | ✅ | ❌ |
| مالیات بر درآمد مدیر پیمان | ❌ | ✅ |

مزایا و چالشهای مدیریت پیمان
مزایا برای کارفرما
- کنترل کامل بر کیفیت و انتخاب مصالح (برخلاف پیمانکاری مقطوع)
- شفافیت کامل هزینهها ، هیچ سود پنهانی وجود ندارد
- انعطاف بالا در تغییرات حین اجرا و افزودن جزئیات جدید
- صرفهجویی ۱۰ تا ۲۰٪ نسبت به پیمانکاری مقطوع در پروژههای پیچیده
مزایا برای مدیر پیمان
- درآمد پایدار بدون ریسک سرمایهگذاری کلان
- حاشیه سود شفاف و قابل پیشبینی (برخلاف مشارکت در ساخت)
- امکان مدیریت همزمان چند پروژه و افزایش درآمد کل
چالشها و ریسکها
- کارفرما باید زمان قابل توجهی صرف هماهنگی و بازدید کارگاهی کند
- در صورت ضعف مدیر پیمان، ریسک تأخیر و افت کیفیت بالاست
- محاسبه دقیق درصد، نیازمند حسابداری حرفهای و صورتوضعیت دقیق است
- در تورم شدید، توافق بر سر تعدیل میتواند چالشبرانگیز باشد
|
اگر میخواهید ابعاد بیشتری از این موانع را بررسی کنید، پیشنهاد میکنیم چالشها و ریسکها مدیریت پیمان را مطالعه کنید |
با درک کامل این موارد و تنظیم قرارداد دقیق، مدیریت پیمان میتواند یکی از کارآمدترین روشهای ساخت در سال ۱۴۰۵ باشد.
همیشه پیش از امضای قرارداد، با یک مشاور حقوقی ساختمان و یک مهندس باتجربه مشورت کنید تا بهترین درصد و شرایط را برای پروژه خاص خود به دست آورید.
روند تغییرات و مقایسه با نرخنامه سال گذشته(سال 1404)
مقایسه نرخهای مدیریت پیمان بین سال ۱۴۰۴ و ۱۴۰۵ نشاندهنده تغییراتی است که ناشی از شرایط تورمی بازار مسکن، افزایش دستمزد نیروی کار و هزینههای لجستیک بوده است. در جدول زیر این تغییرات به تفکیک نوع پروژه مقایسه شدهاند:
| نوع پروژه | عرف درصد در سال ۱۴۰۴ | عرف درصد در سال ۱۴۰۵ | روند تغییرات و تحلیل بازار |
| آپارتمان معمولی (بافت شهری) | ۱۰ تا ۱۷٪ | ۷ تا ۱۲٪ | کاهش درصد / ثبات ریالی: با افزایش شدید هزینههای ساخت و قیمت پایه، درصد حقالزحمه مدیران در این بخش اندکی تعدیل شد تا رقم نهایی منطقی بماند. |
| ویلا (درونشهری) | ۱۵ تا ۱۷٪ | ۱۵ تا ۲۰٪ | افزایش سقف: به دلیل پیچیدگیهای اجرایی و حساسیت کارفرمایان روی جزئیات معماری، سقف این دسته افزایش یافته است. |
| ویلا (با سختی کار / کوهستانی) | ۱۵ تا ۲۵٪ | ۱۸ تا ۲۵٪ | ثبات در کف و سقف: پروژههای سخت لجستیکی همچنان بالاترین نرخها را به دلیل دشواری نظارت و حمل مصالح حفظ کردهاند. |
| پروژههای بزرگ (مجتمع / برج) | ۷ تا ۹٪ | ۵ تا ۸٪ | کاهش تدریجی: به دلیل حجم مالی بسیار بالا در پروژههای کلان، درصدها برای جذابیت مناقصه و رقابتی ماندن کاهش یافته است. |
| بازسازی (آپارتمان و کلنگی) | ۱۲ تا ۲۰٪ | ۱۲ تا ۱۸٪ | تثبیت و ساماندهی: نرخ بازسازی به دلیل چالشهای تخریب و هماهنگی با ساکنین در محدوده مشخصی تثبیت شده است. |
جدول مقایسه نرخ مدیریت پیمان
مهمترین تغییرات و روندهای بازار در سال ۱۴۰۵
1.اثر تورم بر مکانیزم درصد:
در سال ۱۴۰۴ به دلیل رشد ناگهانی هزینهها، نرخها کمی پراکنده بودند؛ اما در سال ۱۴۰۵ بازار به سمتی رفته که با افزایش حجم ریالی فاکتورها، مدیران پیمان در پروژههای بزرگتر با درصدهای پایینتر (اما دستمزد ریالی مناسبتر) کار را میپذیرند.
2.شفافسازی بیشتر هزینههای مستثنی:
در مقایسه با سال گذشته، در قراردادهای ۱۴۰۵ مرز بین هزینههای مستثنی (مانند عوارض، آزمایشگاه، بیمه و زمین) با هزینههای مشمول درصد، با دقت بسیار بیشتری جدا شده تا از اختلافنظرهای حقوقی میان کارفرما و مدیر پیمان جلوگیری شود.
3.رواج قراردادهای ترکیبی و سقفدار:
با توجه به نوسانات اقتصادی، در سال ۱۴۰۵ تمایل به استفاده از روشهای کنترلی نظیر «تعیین سقف حقالزحمه» یا «درصد پلهکانی معکوس» نسبت به سال گذشته بهطور چشمگیری افزایش یافته است تا کارفرما امنیت مالی بیشتری داشته باشد.

درصد مدیریت پیمان در سال 1404 چقدر است؟ (نرخنامه و عرف ۱۴۰۴)
بحث شیرین “درصد” همیشه داغترین بخش مذاکرات قرارداد است. آیا ۱۰ درصد کم است یا زیاد؟ چرا همسایه ما با ۱۵ درصد قرارداد بسته است؟ واقعیت این است که هیچ “عدد جادویی” وجود ندارد، اما بازار ساختوساز عرف و منطق خودش را دارد. در این بخش، با بررسی نرخهای واقعی سال ۱۴۰۴، به شما کمک میکنیم تا نه آنقدر کم پیشنهاد دهید که مدیر بیانگیزه شود و نه آنقدر زیاد که بودجهتان هدر رود.
عرف درصد مدیریت پیمان برای ساختمانهای مسکونی و آپارتمان در سال 1404
سوال طلایی اینجاست: مدیریت پیمان در سال ۱۴۰۴ چند درصد بود؟ در بازار مسکن شهری، عرف درصد مدیریت پیمان برای ساختمانهای مسکونی متعارف، معمولاً بین ۱۰ تا ۱۷ درصد متغیر بود.
- پروژههای ساده و تیپ(پروژه با نقشه و الگوهای تکرارپذیر): ۱۰ تا ۱۲ درصد
- پروژههای با متریال و جزئیات متوسط: ۱۲ تا ۱۵ درصد
- پروژههای خاص با معماری پیچیده: ۱۵ تا ۱۷ درصد
این درصد روی تمام هزینههای اجرایی (مصالح + دستمزدها) اعمال میشد.

سوالات متداول کارفرمایان
- آیا خرید مصالح شامل درصد مدیریت میشود؟
این یکی از چالشیترین بخشهاست. در اکثر قراردادهای استاندارد، خرید مصالح اصلی (مثل میلگرد، سیمان، آسانسور) شامل درصد مدیریت میشود، چون مدیر پیمان مسئولیت کنترل کیفیت، بارگیری و انبارداری آنها را دارد. اما گاهی توافق میشود که اقلام بسیار سنگین و گرانقیمت (مثلاً چیلرها یا ژنراتور) که خریدشان فقط یک تماس تلفنی است، یا با درصد کمتری محاسبه شوند یا کلاً از شمول درصد خارج شوند. این موضوع کاملاً توافقی است و باید در قرارداد ذکر شود.
- آیا درصد مدیریت پیمان هر سال تغییر میکند؟
بله، عرف بازار تا حدودی تابع تورم است اما نه دقیقاً برابر با آن. معمولاً با افزایش شدید قیمت مصالح، چون مبلغ پایه (مبنای محاسبه درصد) بالا میرود، مدیران پیمان حاضر میشوند با درصد کمتری کار کنند. اما برای سال ۱۴۰۴، میانگین همان ۱۰ تا ۱۷ درصد برای پروژههای شهری ثابت مانده است. - اگر هزینه پروژه از برآورد اولیه بیشتر شود، دستمزد مدیر هم زیاد میشود؟
بله، چون دستمزد مدیر تابعی از هزینههای انجام شده است. اگر گرانی مصالح باعث افزایش هزینه شود، دستمزد مدیر هم به همان نسبت بالا میرود. البته برخی کارفرمایان برای جلوگیری از این موضوع، در قرارداد «سقف مبلغ» (Ceiling) تعیین میکنند. - هزینه غذای کارگران و ایاب و ذهاب با کیست؟
طبق شرایط عمومی پیمان مدیریت، تمام هزینههای کارگاه با کارفرماست. بنابراین هزینه ناهار کارگران، پول بنزین وانتبار کارگاه و هزینههای مشابه، از محل تنخواهگردان کارفرما پرداخت میشود و جزو هزینههای تجهیز کارگاه است. - آیا میتوانم خرید مصالح را خودم انجام دهم تا درصد ندهم؟
بله، این مدل «مدیریت پیمان بدون مصالح» یا «نظارت عالیه» نام دارد. اما در این حالت، مدیر پیمان مسئولیتی در قبال تاخیر ناشی از نرسیدن مصالح یا کیفیت بد آنها نخواهد داشت و معمولاً درصد قرارداد هم در این حالت تغییر میکند.
