چک لیست ها و قرار داد ها

چک‌ لیست مستندات زونکن کارگاهی به همراه فایل PDF

در هر پروژه ساختمانی، مدیریت مستندات یکی از مهم‌ترین عوامل موفقیت پروژه است. مستندات زونکن کارگاهی به‌عنوان سامانه‌ای برای جمع‌آوری، سازماندهی و بارشدنی اسناد پروژه، نقشی کلیدی در تضمین شفافیت، پایبندی قانونی و کیفیت اجرا ایفا می‌کند. بدون زونکن منظم، پیدا کردن یک مستند مشخص در لحظات حساس پروژه ممکن است ساعت‌ها زمان بگیرد و حتی باعث توقف کار شود. چک‌لیست مستندات زونکن کارگاهی یک ابزار استاندارد که با ارائه 41 مورد کنترلی، به سرپرست کارگاه، مجری ساختمان، مهندس ناظر و پیمانکار کمک می‌کند تا از تکامل هر مستند مورد نیاز اطمینان حاصل کنند. در این مقاله، همه 41 مورد این چک‌لیست را در ده موضوع دسته‌بندی کرده‌ایم تا دسترسی به هر بخش آسان‌تر شود.

دریافت فایل pdf

اهمیت چک‌ لیست مستندات زونکن کارگاهی

زونکن کارگاهی فقط یک پوشه فایل نیست؛ بلکه سند قانونی پروژه است که در هر مرحله از اجرا می‌تواند مورد بررسی قرار گیرد. بدون چک‌لیست منظم، خطرات زیادی گردان را تهدید می‌کند: از عدم پایبندی به مقررات ملی ساختمان تا اشکالات حقوقی در بررسی‌های شهرداری. چک‌لیست زیر این امکان را فراهم می‌کند که وضعیت هر مستند را دقیقاً ثبت کنید و در صورت نقص، با توضیحات مشخص علت آن را رد کنید. از نظر قانونی، حضور مستندات کامل برای گرداندگان پروژه اولویت اول دارد. ماده 100 قانون مدیریت کارهای ساختمانی به‌صراحت از نظارت بر اجرای مقررات ملی ساختمان سخن می‌گوید و زونکن کارگاهی ابزار اصلی این نظارت است. همچنین سازمان نظام مهندسی برای ارزیابی عملکرد مجریان و ناظران، بررسی مستندات زونکن را به‌عنوان معیار اصلی می‌شمارد.

چک‌ لیست مستندات زونکن کارگاهی

دسته‌بندی موارد مبتنی بر چک‌ لیست رسمی

چک‌لیست رسمی مستندات زونکن کارگاهی شامل 41 مورد است که در سه صفحه تقسیم‌بندی شده‌اند. برای دسترسی آسان‌تر، این 41 مورد را در ده موضوع دسته‌بندی کرده‌ایم. توجه کنید که شماره موارد مربوط به چک‌لیست اصلی است و باید در برگیری زونکن رعایت شود.

۱. مجوزها و نقشه‌ها (ردیف ۱ تا ۵)

این بخش شامل مهم‌ترین مستندات پایه پروژه است. بدون این مستندات، هیچ کار ساختمانی اجازه شروع ندارد. پروانه ساختمان سند اصلی قانونیت اجرا را تضمین می‌کند و نقشه‌های اجرایی مصوب معیار فنی اجرا را مشخص می‌کنند. هرگونه تغییر در نقشه‌ها باید با پروانه تغییر نقشه مستند شود و نقشه‌های چون ساخته (as-built) نیز نشان‌دهنده وضعیت نهایی ساختمان پس از اجرا هستند. وجود کامل این مستندات در زونکن کارگاهی، نه تنها الزام قانونی است بلکه در زمان بازرسی سازمان نظام مهندسی و شهرداری، اولین مورد ارزیابی محسوب می‌شود. کمبود هر یک از این موارد می‌تواند منجر به توقف پروژه یا جریمه نقدی شود.

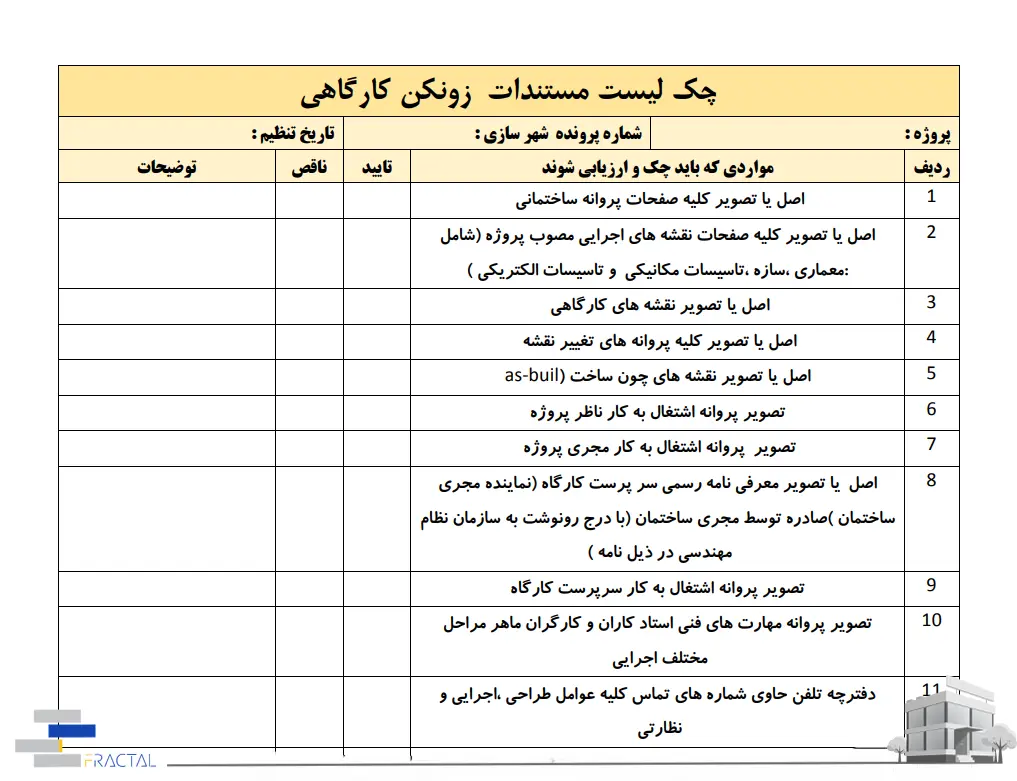

ردیف مواردی که باید چک و ارزیابی شوند تایید نقص توضیحات
۱ اصل یا تصویر کلیه صفحات پروانه ساختمانی
۲ اصل یا تصویر کلیه صفحات نقشه‌های اجرایی مصوب پروژه (شامل: معماری، سازه، تأسیسات مکانیکی و تأسیسات برقی)
۳ اصل یا تصویر نقشه‌های کارگاهی
۴ اصل یا تصویر کلیه پروانه‌های تغییر نقشه
۵ اصل یا تصویر نقشه‌های as-built (چون ساخته)



۲. پروانه‌های اشخاص (ردیف ۶ تا ۱۰)

این بخش به مجوزهای حرفه‌ای افراد کلیدی پروژه می‌پردازد. حضور این پروانه‌ها در زونکن نشان‌دهنده صلاحیت فنی افراد مسئول اجرا است و در بررسی‌های سازمان نظام مهندسی مورد ارزیابی قرار می‌گیرد. هر یک از ناظر، مجری و سرپست کارگران باید پروانه اشتغال به کار معتبر داشته باشند و معرفی‌نامه همکار رسمی نیز به فرم استاندارد سازمان نظام مهندسی صادر شده باشد. عدم وجود پروانه اشتغال به کار هر یک از عوامل اجرایی، نه تنها تخلف محسوب می‌شود بلکه در صورت بروز حادثه، مسئولیت حقوقی سنگینی متوجه کارفرما و مجری خواهد بود. همچنین مهارت‌های فنی استادکاران و کارگران باید با گواهینامه‌های معتبر منطبق با گرید شغلی آن‌ها مستند شده باشد.

ردیف مواردی که باید چک و ارزیابی شوند تایید نقص توضیحات
۶ تصویر پروانه اشتغال به کار ناظر پروژه
۷ تصویر پروانه اشتغال به کار مجری پروژه
۸ اصل یا تصویر معرفی‌نامه همکار رسمی سرپست کارگران (نماینده مجری ساختمان که به فرم سازمان نظام مهندسی نوشته شده – مهندس در ذیل نامه همکار)
۹ تصویر پروانه اشتغال به کار سرپست کارگران
۱۰ تصویر پروانه مهارت‌های فنی استادکاران و کارگران گرید مختلف مراحل اجرایی



۳. مخابرات و ایمنی (ردیف ۱۱ تا ۱۳)

ایمنی کارگاه یکی از اهداف اصلی مقررات ملی ساختمان است. این بخش شامل مستنداتی است که تعداد نفرات، نظام ارتباطات و مسئولیت‌های ایمنی را مشخص می‌کنند. دفترچه تلفن حاوی شماره‌های تماس همه عوامل پروژه، خط ارتباطی حیاتی در مواقع اضطراری است. معرفی‌نامه مسئول ایمنی کارگاه و تاییدیه بازرسی اداره کار، دو سند کلیدی هستند که بدون آن‌ها، کارگاه از نظر قانونی فاقد سیستم ایمنی شناخته می‌شود و در صورت بازرسی، با توقف مواجه خواهد شد.

ردیف مواردی که باید چک و ارزیابی شوند تایید نقص توضیحات
۱۱ دفترچه تلفن حاوی شماره‌های تماس کلیه عوامل طراحی، اجرایی و نظارت
۱۲ معرفی‌نامه همکار مسئول ایمنی کارگاه صادر شده توسط مجری ساختمان
۱۳ تاییدیه بازرسی اداره کار برای مسئول ایمنی کارگاه



۴. قراردادها و برنامه‌ریزی (ردیف ۱۴ تا ۱۶)

قراردادها و برنامه زمان‌بندی شالوده فرآیند اجرا هستند که حقوق و تکالیف هر طرف را مشخص می‌کنند. بدون این مستندات، هر اخلالی در اجرا می‌تواند به منازعات حقوقی منجر شود. قرارداد اجرای ساختمان بین مالک و مجری، سند اصلی تعهدات طرفین است و قراردادهای فرعی با سایر عوامل اجرایی نیز باید در زونکن موجود باشند. برنامه زمان‌بندی پروژه که توسط مجری تهیه و توسط ناظر تایید شده، ابزار پایش پیشرفت کار و مرجع ارزیابی تاخیرات است.

ردیف مواردی که باید چک و ارزیابی شوند تایید نقص توضیحات
۱۴ تصویر قرارداد اجرای ساختمان (تنظیم شده بین مالک و مجری)
۱۵ تصویر کلیه قراردادهای ساختمان منعقد شده توسط مجری (یا مالک) با سایر عوامل اجرایی
۱۶ برنامه زمان‌بندی پروژه (تنظیم شده توسط مجری و مورد تأیید مهندس ناظر)



۵. گزارش‌ها و مستندات اجرایی (ردیف ۱۷ تا ۱۹)

گزارش‌های اجرایی مهم‌ترین ابزار پایش پیشرفت فیزیکی پروژه هستند. این مستندات به مهندس ناظر این امکان را می‌دهند که فرآیند اجرا را بصورت زمانی پایش کند و در مراجعات آینده مرجع معتبری داشته باشد. گزارش‌های مرحله‌ای ناظر، صورت‌جلسات اجرایی و گزارش‌های روزانه سرپست کارگران، سه لایه مستندسازی هستند که تکمیل بودن آن‌ها نشان‌دهنده نظم و دقت در مدیریت کارگاه است. خصوصاً مستندات قبل از بتن‌ریزی و پوشاندن سطوح، از اهمیت ویژه‌ای برخوردارند چون پس از پوشش، امکان بازرسی وجود نخواهد داشت.

ردیف مواردی که باید چک و ارزیابی شوند تایید نقص توضیحات
۱۷ گزارش‌های مرحله‌ای ناظر با توجه به میزان پیشرفت پروژه
۱۸ مستندات و صورت‌جلسات مراحل اجرای پروژه (خصوصاً قبل از اجرای بتن‌ریزی و یا پوشاندن سطوح کار)
۱۹ گزارش‌های روزانه از وضع کارگاهی و میزان پیشرفت کار (تهیه شده توسط سرپست کارگران و تأیید شده توسط مجری)



۶. بیمه‌ها و دفترچه اطلاعات ساختمان (ردیف ۲۰ تا ۲۴)

بیمه‌های پروژه ساختمانی نه تنها الزام قانونی دارند، بلکه حفاظت قانونی از همه طرف‌های درگیر است. از سازنده تا کارگران، هر شخص باید تحت پوشش بیمه قرار داشته باشد تا در صورت برخورد حادثه، خسارات مالی و جانی به حداقل برسد. بیمه مسئولیت مدنی کارفرما در مقابل کارگران و اشخاص ثالث، بیمه مجری و بیمه ناظر، هر کدام پوشش متمایزی ارائه می‌دهند. دفترچه اطلاعات ساختمان نیز سند جامعی است که مشخصات کامل پروژه و عوامل درگیر را در یکجا جمع‌آوری می‌کند و مرجع سریع دسترسی به اطلاعات حیاتی است.

ردیف مواردی که باید چک و ارزیابی شوند تایید نقص توضیحات
۲۰ اصل یا تصویر بیمه‌نامه مسئولیت مدنی کارفرما در مقابل کارگران ساختمانی
۲۱ اصل یا تصویر بیمه‌نامه مسئولیت مدنی کارفرما در مقابل اشخاص ثالث
۲۲ تصویر بیمه‌نامه مسئولیت مدنی مجری ساختمان
۲۳ تصویر بیمه‌نامه مسئولیت مدنی ناظر ساختمان
۲۴ دفترچه اطلاعات ساختمان



۷. مستندات جرثقیل برجی (ردیف ۲۵ تا ۲۹)

جرثقیل برجی یکی از خطرناک‌ترین تجهیزات کارگاهی است و مستندات مربوط به آن باید با دقت کامل بررسی شوند. عدم وجود هر یک از این مستندات می‌تواند منجر به توقف عملیات جرثقیل و حتی بسته شدن کارگاه توسط بازرسی کار شود. گواهینامه‌های فنی و بهداشتی متصدی، سلامت دوره‌ای تجهیز، شناسنامه فنی و گزارش‌های بازدید هفتگی، همگی زنجیره‌ای از ایمنی هستند که هیچ حلقه آن نباید جا بیفتد. این مستندات نشان می‌دهند که هم تجهیز و هم اپراتور آن، از نظر فنی و بهداشتی صلاحیت فعالیت دارند.

ردیف مواردی که باید چک و ارزیابی شوند تایید نقص توضیحات
۲۵ تصویر گواهینامه‌های فنی متصدی تاورکرین
۲۶ تصویر گواهینامه‌های بهداشتی متصدی تاورکرین
۲۷ گواهینامه‌های سلامت دوره‌ای تاورکرین
۲۸ شناسنامه فنی تاورکرین
۲۹ فرم گزارش‌های بازدید هفتگی و فگتی تاورکرین



۸. آزمایش‌ها و گواهی‌های مواد (ردیف ۳۰ تا ۳۱)

کیفیت مواد مورد استفاده در ساختمان مستقیماً بر ایمنی ساختمان تاثیر می‌گذارد. نتایج آزمایشگاهی و گواهی‌نامه‌های استاندارد باید پیوسته شوند تا در صورت بررسی ناظر یا شهرداری، توان آزمایشی مواد اثبات شود. آزمایش‌های بتن، فولاد، خاک و ژئوتکنیک، هر کدام معیار پذیرش یا رد مصالح هستند و گواهی‌نامه‌های استاندارد سازندگان نیز تایید می‌کنند که مصالح وارد شده به کارگاه مطابق با مشخصات فنی پروژه هستند. نبود این مستندات، خلأ قانونی بزرگی در زونکن ایجاد می‌کند.


ردیف مواردی که باید چک و ارزیابی شوند تایید نقص توضیحات
۳۰ نتایج آزمایش‌های بتن، شوک، کشش میلگرد، ژئوتکنیک و موارد دیگر (در صورت لزوم)
۳۱ مشخصات فنی مربوط به مصالح مورد استفاده و گواهینامه‌های استاندارد سازندگان مصالح



۹. صورت‌جلسات و قراردادهای خرید (ردیف ۳۲ تا ۳۳)

صورت‌جلسات کارگاهی مربوط به ایمنی و بخش‌های پوشش‌دار شده از اهمیت ویژه‌ای برخوردار هستند. همچنین قراردادهای خرید بتن با برگه‌های ترازو، برای تضمین کیفیت و کمیت بتن ضروری است. صورت‌جلسات مستنداتی هستند که تصمیمات و توافقات کارگاهی را ثبت می‌کنند و در صورت بروز اختلاف، مرجع حل مسئله خواهند بود. قراردادهای خرید بتن همراه با برگه‌های باکسول، کیفیت و کمیت بتن تحویلی را در هر مرحله بتن‌ریزی تضمین می‌کنند و ولایت زمانی تحویل بتن به کارگاه را نیز ثبت می‌نمایند.

ردیف مواردی که باید چک و ارزیابی شوند تایید نقص توضیحات
۳۲ اصول و ضوابط بالغا و پست‌ها نسبت به کلیه صورت‌جلسات کارگاهی (خصوصاً موارد مربوط به ایمنی کارگران و بخش‌های پوشش‌دار شده)
۳۳ قراردادهای خرید بتن از کارخانه به ضمیمه برگه‌های باکسول بتن (جهت بررسی کیفیت و کمیت بتن تحویلی به کارگاه در هر مرحله بتن‌ریزی و بتن اجرا شده و ولایت زمانی تحویل بتن کارگاه)



۱۰. مستندات شهرداری و تکمیلی (ردیف ۳۴ تا ۴۱)

این بخش شامل متفرقه‌ای از مستندات است که هر کدام در مرحله خاصی از پروژه اهمیت پیدا می‌کنند. از چک‌لیست‌های مرحله‌ای تا فاکتورهای خرید، هر یک برای تکمیل چرخه مستندات پروژه ضروری است. اخطاریه‌های شهرداری و عدم خلاف‌ها، مستندات تعامل با نهادهای نظارتی هستند. لیست کارگران، مصالح مصرفی، استعلام‌های قیمتی، تجهیزات کارگاهی و فاکتورهای خرید، همگی سابقه کامل اجرای پروژه را شکل می‌دهند و در تسویه حساب نهایی و دفاعیات حقوقی نقش کلیدی ایفا می‌کنند.

ردیف مواردی که باید چک و ارزیابی شوند تایید نقص توضیحات
۳۴ چک‌لیست‌های مراحل مختلف توسط عوامل اجرایی
۳۵ اصل یا تصویر اخطاریه‌های شهرداری یا سایر ادارات ذی‌ربط به کارگاه (ارجاع شده به ناظر یا سازنده/مالک)
۳۶ اصل یا تصویر عدم خلاف احتمالی گرفته حین پیشرفت کار
۳۷ لیست کامل و به‌روز مشخصات کارگران گرید ساختمان و عوامل مشغول با ذکر تاریخ و ساعت دقیق کارکرد و تأیید شده توسط سرپست کارگاه (این لیست می‌تواند بخشی از فرم گزارش روزانه باشد)
۳۸ ترم و برآورد از کار و میزان مصالح مصرف در مراحل مختلف (تهیه شده توسط مجری)
۳۹ کلیه استعلام قیمتی تهیه شده توسط مجری در مراحل مختلف کار (به طوی ترمب و به ترتیب تاریخ)
۴۰ لیست تجهیزات و ابزارآلات موجود یا خارج شده از کارگاه با ذکر تاریخ و تأیید سرپست کارگاه (این لیست می‌تواند بخشی از گزارش روزانه باشد)
۴۱ کلیه فاکتورهای خرید ساختمان (به طوی ترمب و به ترتیب تاریخ)



اطراف مسئول بر تکمیل چک‌ لیست

چک‌ لیست مستندات زونکن کارگاهی توسط چهار طرف امضا می‌شود: سازنده، مجری، ناظر و پیمانکار. هر یک از این اطراف مسئولیت‌های خاصی در تکمیل و بررسی موارد چک‌لیست دارد که در ادامه به آن‌ها می‌پردازیم.

سرپرست کارگاه

سرپرست کارگاه مسئول اصلی تنظیم و به‌روزرسانی زونکن است. این شخص گزارش‌های روزانه را تنظیم می‌کند، صورت‌جلسات را ثبت می‌کند و باید از حضور تمام مستندات مورد نیاز در زونکن اطمینان داشته باشد. پروانه بازرگانی سرپرست کارگاه نیز باید در زونکن موجود باشد.

مجری ساختمان

مجری ساختمان مسئول تصویب گزارش‌های روزانه، ارائه قرارداد اجرا و ساب‌کنتراکت‌ها، و تهیه برنامه زمان‌بندی پروژه است. همچنین این شخص باید از صلاحیت پروانه بازرگانی خود اطمینان داده و آن را در زونکن قرار دهد. مجری همچنین باید کیفیت اجرا را تضمین کند و مستندات آزمایشگاهی را به‌موقع ارائه دهد.

مهندس ناظر

مهندس ناظر نقش کنترلی دارد و باید از تطابق اجرا با نقشه‌های تصویب‌شده و مقررات ملی ساختمان اطمینان حاصل کند. ناظر باید گزارش‌های مرحله‌ای را بررسی و تصویب کند، نتایج آزمایشگاهی را تأیید نماید و بیمه مسئولیت خود را در زونکن قرار دهد.

پیمانکار

پیمانکار مسئول ارائه ساب‌کنتراکت‌ها، گواهی‌نامه‌های استاندارد مواد خود، و لیست کارگران با ساعات کار است. همچنین در صورت وجود جرثقیل برجی، مستندات مربوط به آن را باید تهیه و ارائه دهد. پیمانکار مسئول اطمینان از سلامت و مهارت عملکر جرثقیل برجی نیز هستند.

روش‌های کاربردی برای مدیریت زونکن کارگاهی

برای اینکه زونکن کارگاهی به‌عنوان یک ابزار مؤثر عمل کند، رعایت چند اصل کاربردی ضروری است:

  • بررسی دوره‌ای: چک‌لیست را هر دو هفته یکبار مرور کنید و موارد ناقص را فوراً پر کنید. این کار از انباش مستندات ناقص در پایان پروژه جلوگیری می‌کند.
  • مسئولیت شخصی: برای هر بخش از چک‌لیست، یک مسئول مشخص تعریف کنید. مثلاً مسئول ایمنی باید موارد 11 تا 13 را پیگیری کند و سرپرست کارگاه موارد 17 تا 19 را.
  • نسخه اصل و رونوشت: همواره اصل مستندات را در زونکن قرار دهید، نه رونوشت. صورت‌جلسات کارگاهی به‌ویژه باید در اصل باشند (ردیف 32).
  • به‌روزرسانی مستمر: چون پروژه پیشرفت می‌کند، مستندات جدیدی مانند نقشه‌های اجرایی پیش‌نهادی، گزارش‌های آزمایشگاهی جدید و اخطاریه‌های شهرداری باید به‌موقع به زونکن اضافه شوند.
  • ارجاع دقیق: قبل از هر بار امضای چک‌لیست توسط اطراف چهارگانه، تمام موارد را یک‌بار دیگر بررسی کنید و مطمئن شوید که هیچ مورد در ستون ناقص نمانده است.

جمع‌بندی

چک‌ لیست مستندات زونکن کارگاهی با 41 مورد کنترلی، ابزاری ضروری برای مدیریت دقیق و حرفه‌ای پروژه‌های ساختمانی است. این چک‌لیست با تفکیک مستندات در ده موضوع مجوزها و نقشه‌ها، پروانه‌های اشخاص، مخابرات و ایمنی، قراردادها و برنامه‌ریزی، گزارش‌های اجرایی، بیمه‌ها، مستندات جرثقیل برجی، آزمایش‌ها، صورت‌جلسات و مستندات شهرداری، به شرکت‌کنندگان پروژه کمک می‌کند تا از تکامل هر سند اطمینان حاصل کنند. تیم فرکتال با تجربه در مدیریت پروژه‌های ساختمانی، بر اهمیت حفظ و به‌روزرسانی زونکن کارگاهی واقع است و در هر پروژه، از اولین روز تا آخرین مرحله اجرا، بر تکمیل دقیق این چک‌لیست تأکید می‌کند.

دریافت فایل pdf

قدرت در ارائه پروژه‌های موفق

پروژه‌های فرکتال با بهترین و قدرتمندترین تجهیزات و تیم ها و با توجه به اصول مهندسی و ساختمانی انجام می‌شود. گروه ساختمانی در راستای فعالیت حرفه ای خود تا کنون پروژه های موفق متعددی را طراحی و اجرا کرده است.
