یکی از رایج ترین مدل های قراردادی در صنعت ساختمان سازی EPC (مهندسی، تامین تجهیزات، ساخت) و PC (تامین و ساخت) می باشد که در آن یک پیمانکار واحد، مسئول طراحی، خرید تجهیزات و اجرای پروژه است. در مقابل قرارداد PC تنها دو بخش از این سه مرحله را شامل می شود و طراحی بر عهده کارفرمااست.
در قرارداد EPC، پیمانکار مسئول طراحی، تأمین تجهیزات و اجرای پروژه است؛ در حالی که در قرارداد PC، طراحی بر عهده کارفرما یا مشاور او بوده و پیمانکار مسئولیت تأمین تجهیزات و اجرای پروژه را بر عهده دارد. این تفاوت، نحوه توزیع ریسک، میزان کنترل کارفرما و مسئولیت طرفین را در هر یک از این قراردادها تحت تأثیر قرار میدهد.
قرارداد EPC چیست؟
قرارداد EPC مخفف سه کلمه Engineering, Procurement, and Construction است. در ادبیات صنعت ساختوساز، این مدل اغلب به عنوان قرارداد کلید در دست (Turnkey) شناخته میشود.

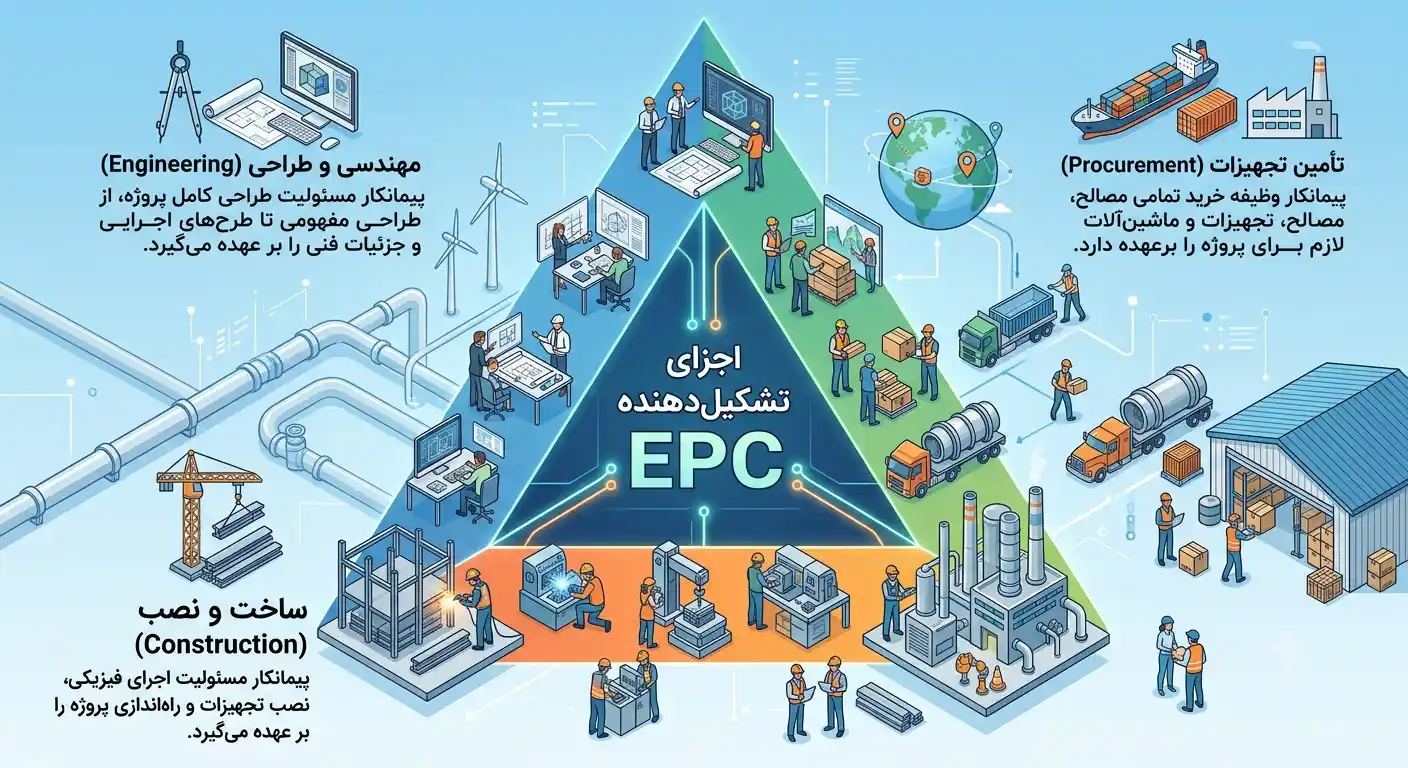

اجزای تشکیلدهنده EPC:
مهندسی و طراحی/Engineering : پیمانکار مسئولیت طراحی کامل پروژه، از طراحی مفهومی تا طرحهای اجرایی و جزئیات فنی را بر عهده میگیرد.
تأمین تجهیزات/Procurement : پیمانکار وظیفه خرید تمامی مصالح، تجهیزات و ماشینآلات لازم برای پروژه را برعهده دارد.
ساخت و نصب/Construction : پیمانکار مسئولیت اجرای فیزیکی، نصب تجهیزات و راهاندازی پروژه را بر عهده میگیرد.

مدیریت پیمان و پروژه های EPC:
مدیریت پیمان همان سیستم عصبی و قانونی است که به یک پروژه EPC را به حرکت درمیآورد و کنترل میکند. برای درک بهتر این رابطه ابتدا باید بدانیم که پروژههای EPC به دلیل ماهیت کلید در دست (Turnkey) بودن پیچیدگیهای خاصی دارند. در این پروژهها، کارفرما انتظار دارد یک پیمانکار تمام مراحل طراحی، تأمین تجهیزات و ساخت را تحویل دهد. این پیچیدگی، نقش مدیریت پیمان را در پروژههای EPC حیاتی میکند.
ویژگیهای قراردادهای EPC چیست؟
امروزه پروژههای EPC در داخل کشور رشد فزایندهای داشته و بهعلت مزایای اصلی آن یعنی اطمینان از قیمت نهایی و تاریخ قطعی اتمام طرح با استقبال بیشتری مواجه میگردند. از جمله ویژگیهای قراردادهای EPC عبارتند از:
- سرعت در این پروژهها بیشتر بوده و با انجام سریع کار، پرداختهای مورد انتظار نیز به موقع انجام شود.
- کارفرما و مشاورین باید به مهارت و تجارب پیمانکار اعتماد داشته باشند و لازم نیست در کار پیمانکار دخالت نموده و یا پیشنهادات را با تأخیر طولانی مورد بررسی قرار دهند.
- فعالیت کارفرما و مشاورین بیشتر در فرآیند مناقصه و نظارت در طول طرح خواهد بود. به عنوان یک قانون کلی هر عیب و نقصی که درکار پیش بیاید برعهده ی پیمانکار خواهد بود و ریسک و مسئولیت اجرایی از کارفرما به پیمانکار منتقل میشود.
- یکپارچگی در خرید تجهیزات و کالا خصوصا خریدهای خارجی، مدیریت آن را بسیار آسانتر کرده و به صرفه تر نیز صورت خواهد پذیرفت.
- پیمانکار EPC شرکتی است که در عین برخورداری از توان مالی مناسب در سه زمینه متفاوت مهندسی، تدارکات و اجراء دارای تجربه و توانمندی کافی باشد.
نکات کلیدی و حقوقی قرارداد EPC:
نقطه مسئولیت واحد (Single Point of Responsibility): مهمترین مزیت EPC برای کارفرما این است که او تنها با یک نهاد (پیمانکار) سر و کار دارد. اگر تجهیزات خراب شوند یا طراحی مشکل داشته باشد، پیمانکار نمیتواند طراحی را مقصر بداند، زیرا خودش طراح و تأمینکننده است.
قیمت ثابت (Fixed Price): معمولاً این قراردادها با قیمت مقطوع و ثابت بسته میشوند. هرگونه اضافهکاری ناشی از خطای محاسباتی پیمانکار، هزینه اضافهای برای کارفرما ندارد.
زمانبندی تضمینشده: پیمانکار متعهد میشود پروژه را در یک تاریخ مشخص تحویل دهد. تأخیرات معمولاً با جریمههای سنگین (Liquidated Damages) همراه است.
انتقال ریسک به پیمانکار: در EPC، بخش عمدهای از ریسکهای پروژه (از جمله نوسانات قیمت مصالح، مشکلات فنی طراحی و تأخیر در تأمین تجهیزات) به پیمانکار منتقل میشود.
گارانتی عملکرد (Performance Guarantees): پیمانکار تضمین میکند که پروژه پس از ساخت، با ظرفیت و کیفیت مشخص شده در قرارداد کار خواهد کرد مثلاً یک نیروگاه با ظرفیت دقیق X مگاوات برق تولید کند.

قرارداد PC چیست؟
قرارداد PC (مخفف Procurement و Construction) تنها دو بخش از سه بخش قرارداد EPC را شامل میشود. در قرارداد PC، بخش مهندسی و طراحی توسط کارفرما یا مشاور کارفرما انجام میشود و پیمانکار فقط مسئول خرید تجهیزات و اجرای ساخت بر اساس نقشههای ارائهشده است. این مدل برای پروژههایی مناسب است که کارفرما میخواهد کنترل کامل بر فرآیند طراحی داشته باشد.
ویژگیهای قرارداد PC:
در قرارداد PC، کارفرما طراحی پروژه و طرحهای اجرایی (Detail Engineering) را خودش انجام میدهد یا به یک شرکت مهندسی مجزا میسپارد. سپس نقشهها و مشخصات فنی را در اختیار پیمانکار PC قرار میدهد تا او بر اساس آن، مصالح را بخرد و پروژه را بسازد.
مزایای PC برای کارفرما:
کنترل بیشتر بر طراحی، کارفرما میتواند دقیقاً مشخص کند که پروژه چگونه ساخته شود و از چه تکنولوژیهایی استفاده شود.
کاهش هزینه پیمانکار، چون ریسک طراحی و مسئولیت هماهنگی بین طراحی و اجرا روی دوش پیمانکار نیست، حاشیه سود (Profit Margin) درخواستی توسط پیمانکار کمتر از حالت EPC خواهد بود.
معایب PC برای کارفرما:
ریسک هماهنگی، کارفرما مسئول هماهنگی بین تیم طراح و پیمانکار است. اگر نقشهها ایراد داشته باشد، پیمانکار حق دارد زمان و هزینه اضافه درخواست کند Claim کند.
عدم تضمین عملکرد نهایی، در قرارداد PC پیمانکار فقط تضمین میکند که آنچه در نقشه آمده را دقیقاً ساخته است. اما اگر طراحی اشتباه باشد و نیروگاه به ظرفیت مطلوب نرسد، مقصر طراح است.
تقاوت قرارداد EPC با PC
تفاوت اصلی قرارداد EPC با PC در مسئولیت طراحی و میزان ریسکی است که بر عهده پیمانکار قرار میگیرد. در قرارداد EPC، پیمانکار مسئولیت مهندسی و طراحی، تأمین تجهیزات و اجرای پروژه را بهصورت یکپارچه بر عهده دارد؛ بنابراین بخش بیشتری از ریسکهای فنی و اجرایی به پیمانکار منتقل میشود. در مقابل، در قرارداد PC طراحی پروژه توسط کارفرما یا مشاور او انجام شده و پیمانکار مسئول تأمین تجهیزات و اجرای پروژه بر اساس نقشهها و مشخصات فنی ارائهشده است. به همین دلیل، EPC معمولاً کنترل مستقیم کمتری برای کارفرما ایجاد میکند، اما هماهنگی میان مراحل مختلف پروژه سادهتر است؛ در حالی که در PC کارفرما کنترل بیشتری بر طراحی و مشخصات فنی دارد، اما مسئولیت هماهنگی میان تیم طراحی و پیمانکار نیز بیشتر خواهد بود.
| معیار مقایسه | قرارداد EPC (مهندسی، تأمین، ساخت) | قرارداد PC (تأمین و ساخت) |
|---|---|---|
| مسئولیت طراحی (Engineering) | پیمانکار | کارفرما (یا مشاور کارفرما) |
| مسئولیت تأمین تجهیزات (Procurement) | پیمانکار | پیمانکار |
| مسئولیت اجرا و ساخت (Construction) | پیمانکار | پیمانکار |
| ریسک فنی و طراحی | بر عهده پیمانکار | بر عهده کارفرما |
| نوع قیمتگذاری | مقطوع و ثابت (Fixed Price) | ممکن است دارای تعدیل بها باشد |
| کنترل کارفرما بر جزئیات | کمتر (تمرکز بر خروجی و عملکرد) | بیشتر (کنترل دقیق روی نقشهها و تکنولوژی) |
| زمانبندی پروژه | سریعتر (به دلیل یکپارچگی مهندسی و اجرا) | کندتر (نیازمند هماهنگی بین طراح و مجری) |
فرآیندهای مناقصه و انتخاب پیمانکار:
انتخاب پیمانکار مناسب، یکی از حیاتیترین و استراتژیکترین مراحل در پروژههای EPC (مهندسی، تأمین کالا، ساخت و نصب) در ایران است که عمدتاً از طریق برگزاری مناقصه رقابتی و در شرایط استثنایی از طریق مذاکره مستقیم صورت میپذیرد. این فرآیند معمولاً در چارچوب قوانین برنامه و بودجه و دستورالعملهای سازمان برنامه و بودجه پیش میرود و به دو شکل اصلی برگزار میگردد:
مناقصه عمومی: با انتشار آگهی در رسانههای کثیرالانتشار، روزنامههای رسمی و پورتالهای تخصصی، از تمامی پیمانکاران دارای رتبهبندی مناسب (از سازمان برنامه و بودجه) دعوت به رقابت میشود.
مناقصه محدود (فهرست کوتاه): صرفاً پیمانکاران منتخبی که پیشتر توسط کارفرما ارزیابی و از نظر توانمندی فنی، مالی و اجرایی تأیید شدهاند، به رقابت دعوت میشوند در این این روش در پروژههای پیچیدهتر رایجتر است.
مذاکره مستقیم (ترک مناقصه): در شرایط ویژه نظیر فوریت فوقالعاده در اجرا (جلوگیری از خسارتهای قطعی)، نیاز به تخصصهای انحصاری و طبقهبندی شده، یا در مواردی که پروژه ذاتاً قابلیت رقابت ندارد، کارفرما با اخذ تأییدیههای قانونی و مجوزهای لازم از مراجع ذیصلاح، وارد مذاکره مستقیم با یک یا چند پیمانکار واجد شرایط میشود.
اهمیت اسناد مناقصه و ارزیابی پیشقرارداد: تهیه و تدوین دقیق اسناد مناقصه (شامل شرایط عمومی، شرایط خصوصی، مشخصات فنی و اجرایی، طرحهای اولیه، برنامه زمانبندی و الزامات مالی-قراردادی) نیازمند صرف وقت و مهندسی دقیق است. کارفرما در این مرحله باید ضمن شفافسازی انتظارات خود، فرآیند ارزیابی صلاحیت (Prequalification) را با دقت انجام دهد تا از توانمندی فنی، ظرفیت مالی، سوابق کاری (Track Record) و کیفیت طرح پیشنهادی (Technical Proposal) پیمانکاران اطمینان حاصل نماید.
امروزه با توسعه فناوری، پلتفرمها و سامانههای آنلاین (مانند سامانه جامع تجارت، ستاد ایران و پورتالهای اختصاصی وزارتخانهها) به صورت روزانه آگهیهای مناقصات EPC را منتشر کرده و فرآیند ثبتنام و دریافت اسناد را دیجیتالی کردهاند که این امر شفافیت و سرعت فرآیند را افزایش داده است.

روش های پرداخت به پیمانکار در قراردادهای EPC:
رویکرد مالی در قراردادهای EPC به دلیل ماهیت «کلید در دست» (Turnkey) این پروژهها، ویژگیهای خاص خود را دارد. پرداختها منوط به تأیید مراحل مشخصی از پیشرفت کار توسط نماینده کارفرما (مشاور نظارت) بوده و بر اساس مفاد قرارداد و پیوستهای مالی آن اجرا میشوند.
قیمت مقطوع (Lump Sum):در اکثر قراردادهای EPC، قیمت کل پیمان به صورت مقطوع تعیین میشود. این بدان معناست که ریسک افزایش هزینهها (به جز موارد تغییرات قانونی یا دستور کارهای تغییراتیِ کارفرما) بر عهده پیمانکار است.
نکته حقوقی: پیمانکار برای جبران این ریسک و تضمین حسن انجام تعهدات، ضمانتنامه بانکی (معمولاً بین ۵ تا ۱۰ درصد مبلغ کل پیمان) به کارفرما ارائه میدهد که تا زمان تحویل قطعی و پایان دوره گارانتی (حفظ و نگهداری) اعتبار دارد.
پرداختهای نقطهعطفی (Milestone Payments):
پرداختها به صورت مرحلهای و بر اساس تحقق نقاط عطف تعیینشده در قرارداد صورت میگیرد؛ مانند:
-
وصول پیشپرداخت
-
تحویل تجهیزات استراتژیک به کارگاه
-
پیشرفت فیزیکی مشخصی در عملیات اجرایی
-
تکمیل و راهاندازی واحدهای فرآیندی
برای تأمین نقدینگی پیمانکار، معمولاً مبلغی به عنوان پیشپرداخت (با ارائه ضمانتنامه پیشپرداخت معادل) در ابتدای قرارداد لحاظ شده و به مرور از صورتحسابهای بعدی کسر میگردد.
مدیریت ریسک ارز در قراردادهای دوارزی:
در پروژههای بزرگی که نیازمند واردات تجهیزات و کالاهای سرمایهای از خارج از کشور هستند، بخشی از مبلغ پیمان به ارز خارجی تعیین میشود. در این شرایط، موارد زیر باید با دقت و شفافیت کامل در شرایط خصوصی قرارداد مشخص گردد تا از بروز اختلافات حقوقی جلوگیری شود:
-
نرخ تسعیر ارز
-
منبع تأمین ارز (سیستمی/نیما/آزاد)
-
نحوه پرداخت خسارت تأخیر ناشی از نوسانات ارزی
جدول تفکیک مبلغ پیمان (CBS) و ارتباط آن با WBS: استفاده از «ساختار شکست هزینه» (Cost Breakdown Structure – CBS) برای شفافسازی مبالغ هر بخش از کار (تأمین، اجرا، سربار و سود) کاملاً ضروری است. این جدول که باید با «ساختار شکست کار» (WBS) همخوانی داشته باشد، مبنای ارزیابی صورتحسابها قرار میگیرد.

قانون ایران:
طبق ماده ۳۱ قانون برنامه توسعه چهارم، دولت میتواند برای اجرای پروژههای عمرانی از قراردادهای EPC استفاده کند. همچنین انتشارات سازمان برنامه و بودجه مانند انتشارات ۴۳۱۱ چارچوب حقوقی قراردادهای پیمانکاری را در ایران تعیین میکند. در سالهای اخیر، تمایل به استفاده از قراردادهای EPC در پروژههای زیرساختی افزایش یافته است و دولت برای تسریع اجرای پروژهها و کاهش هزینهها، این مدل را ترجیح میدهد.
در قراردادهای EPC، استناد به نشریه ۴۳۱۱ که عمدتاً مربوط به قراردادهای سنتی DBB است، باید با توجه به نوع پروژه بازنگری شود و نشریه ۵۴۹۰ یا ضوابط تیپ اختصاصی پروژههای EPC مبنای عمل قرار گیرد.
مدیریت ریسک در EPC و PC:
مدیریت ریسک در قراردادهای پیمانکاری از اهمیت ویژهای برخوردار است. در قرارداد EPC، بخش عمدهای از ریسکها شامل ریسک طراحی، ریسک تأمین تجهیزات، ریسک قیمت و ریسک زمانبندی به پیمانکار منتقل میشود. در مقابل، در قرارداد PC ریسک طراحی بر عهده کارفرما است و این یکی از مهمترین نقاط تفاوت بین دو نوع قرارداد است. کارفرما باید با توجه به توانمندی خود در مدیریت ریسکهای فنی، نوع قرارداد را انتخاب کند.
| معیار مقایسه | قرارداد EPC (مهندسی، تأمین، اجرا) | قرارداد PC (تأمین و اجرا) |
| مسئولیت طراحی (Engineering) | بر عهده پیمانکار است. | بر عهده کارفرما (یا طراح مستقل انتخابی او) است. |
| بزرگترین مخاطره برای پیمانکار | تورم هزینهها، خطاهای طراحی و جرایم سنگین تأخیر. | ریسک کمتری دارد چون فقط مجری دستورات و نقشههای کارفرماست. |
| بزرگترین مخاطره برای کارفرما | ریسک کمتر در اجرا؛ چون پروژه «کلید در دست» تحویل میشود. | ادعاهای مالی مکرر (Claim) و ریسک عدم هماهنگی بین طراح و مجری. |
| نوع قیمتگذاری | معمولاً مقطوع (Fixed Price) و فاقد تعدیل برای تغییرات طراحی. | انعطافپذیرتر؛ با امکان مطالبه هزینه اضافی در صورت نقص نقشهها. |
| مسئولیت عملکرد نهایی (Performance) | کاملاً بر عهده پیمانکار است (باید تضمین کند که خروجی کارخانه یا نیروگاه طبق مشخصات فنی شود). | بر عهده کارفرما یا طراح است؛ پیمانکار تنها مسئول تطابق ساخت با نقشههای تحویلی است. |
| مناسب برای چه کسی؟ | کارفرما (چون دردسر هماهنگی و ریسکها را برونسپاری میکند). | پیمانکار (چون بار سنگین طراحی و تضمین عملکرد نهایی از دوش او برداشته میشود). |
تأمین مالی پروژههای EPC و PC:
تأمین مالی یکی از چالشهای اصلی پروژههای ساختمانی است. در قرارداد EPC معمولاً پیمانکار بخشی از مالیات پروژه را تأمین میکند و پرداختها بر اساس پیشرفت فیزیکی انجام میشود. در قرارداد PC کارفرما معمولاً مالیات بیشتری را تأمین میکند. در مدلهای EPCF و EPCFF، پیمانکار همچنین مسئول تأمین مالی پروژه نیز هست که این امر برای کارفرمایانی که مشکلات تأمین مالی دارند بسیار جذاب است.

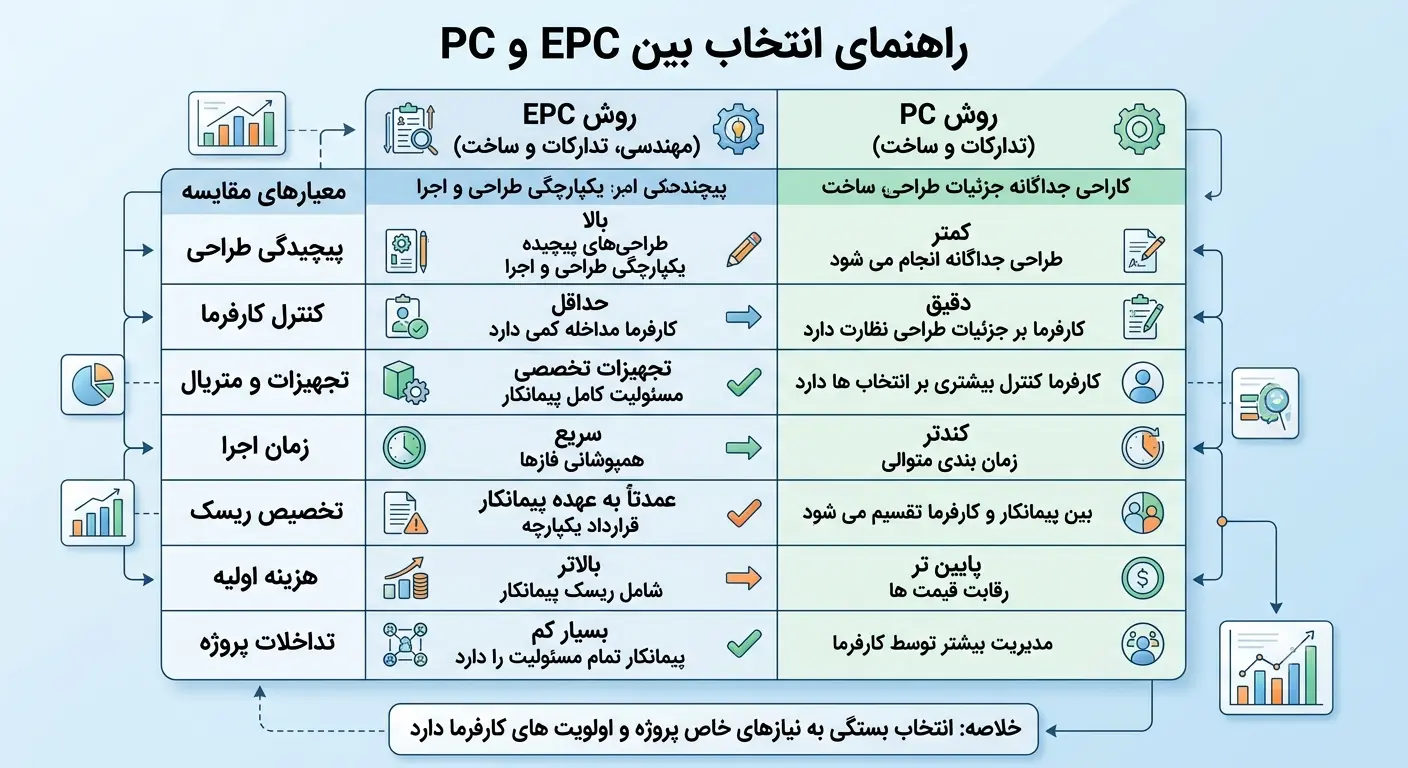

کدام قرارداد را انتخاب کنیم؟
انتخاب بین EPC و PC به ماهیت پروژه و توانمندیهای کارفرما بستگی دارد:
قرارداد EPC زمانی ایدهآل است که: کارفرما تیم مهندسی قویای برای مدیریت و نظارت بر طراحی ندارد، میخواهد ریسک پروژه را به حداقل برساند، ترجیح میدهد فقط با یک پیمانکار ارتباط داشته باشد و برای او تضمین تولید/عملکرد نهایی پروژه مهمتر از کنترل جزئیات طراحی است. (این مدل در پروژههای نیروگاهی، پالایشگاهی و انرژیهای تجدیدپذیر بسیار رایج است).
قرارداد PC زمانی ایدهآل است که: کارفرما شرکتی به شدت فنی با تیم مهندسی قدرتمند است، میخواهد تکنولوژی خاصی را در پروژه اعمال کند که نیاز به کنترل دقیق طراحی دارد، و توانایی مدیریت ریسکهای هماهنگی بین طراحی و ساخت را دارد. همچنین زمانی که کارفرما میخواهد هزینههای اولیه قرارداد را کاهش دهد، PC گزینه بهتری است.

جمع بندی:
قرارداد EPC مانند خرید یک ماشین آماده و گارانتیشده است؛ کلید را میچرخانید و حرکت میکنید و اگر ماشین روشن نشود، خودروساز مقصر است. اما قرارداد PC مانند خرید قطعات با مشخصات دقیق و سپس دادن آنها به یک مکانیک برای مونتاژ است؛ اگر موتور روشن نشود، ممکن است مقصر طراح قطعات باشید یا مکانیک، و حل اختلاف دشوارتر خواهد بود.
